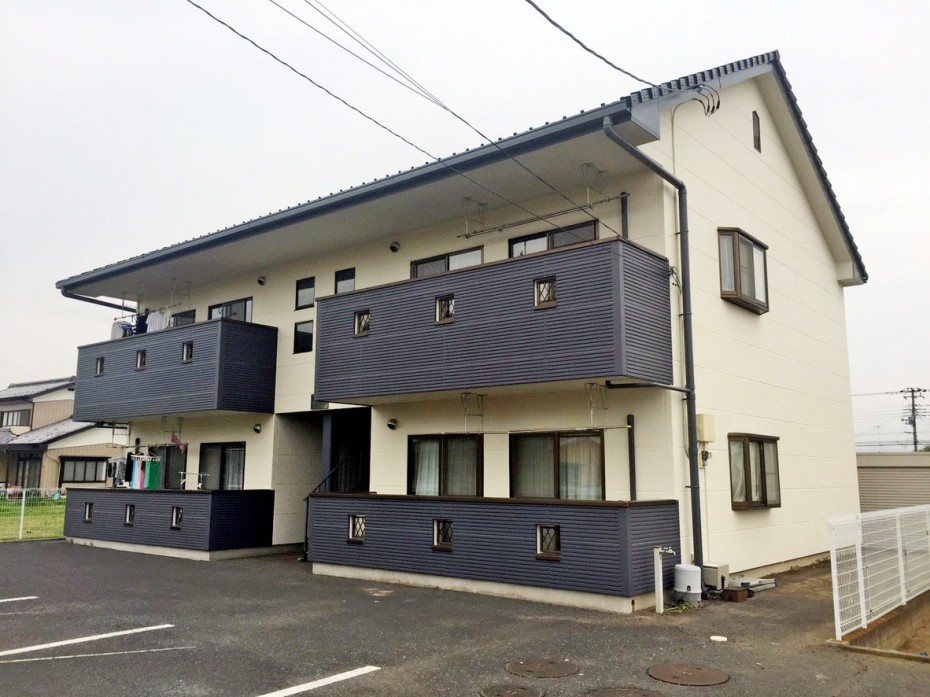

太田市龍舞町Pアパート様 屋根外壁塗装
- 施工箇所
- 屋根・外壁・破風板・雨樋・鉄骨階段・鉄骨柱・ガスチャンパ―塗装
- 外壁塗装
- アスティック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根:9119トゥルーブラック 外壁:8091ブロークンホワイト ベランダ外壁:8082ニンバス※三分艶
- コーキング工事
- コーキング増打ち(外壁・窓周り)
- 工事期間
- 2017/03/27~4/26
- 担当営業
- 宮嶋
- 担当職人
- 柳井
- ご依頼のきっかけ
- 弊社の折込チラシをご覧になり
工事中のレポート
2017年3月28日

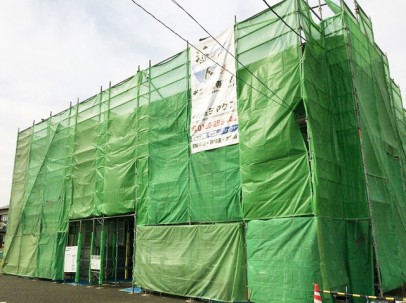

足場完成
足場が完成しました!これから安全第一で頑張ります。

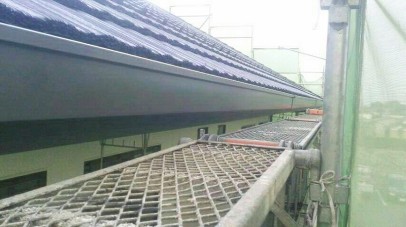

2017年3月29日

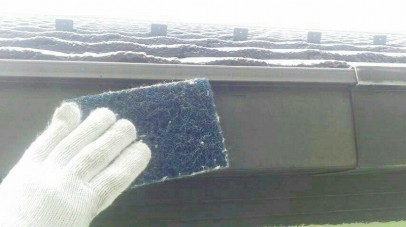

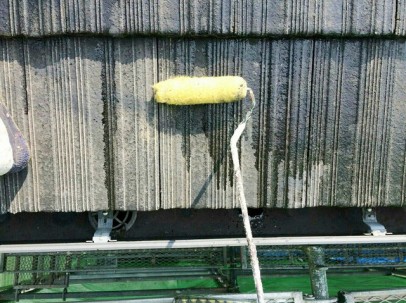

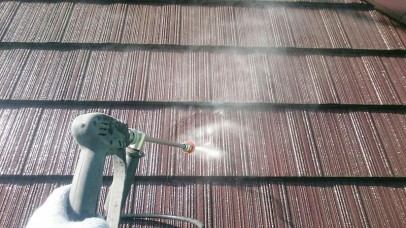

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2017年3月30日

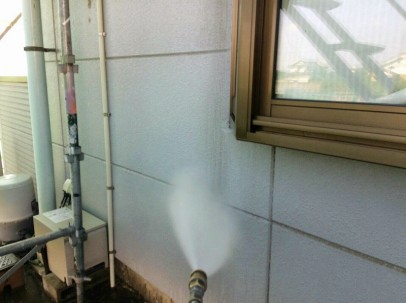

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。

2017年3月31日

シーリング使用材料
こちらがシーリング工事使用材料です。外壁の目地のシーリング改修工事を行います。
2017年3月31日
プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2017年4月1日

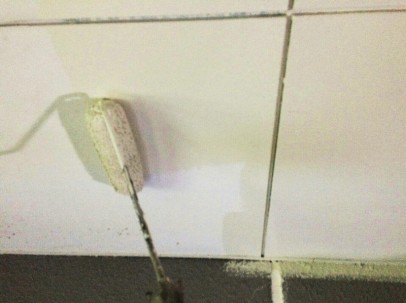

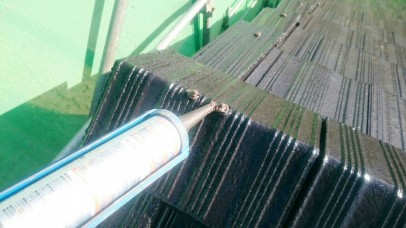

シーリング充填
シーリングを目地に詰めていきます。
2017年4月1日
シーリングへら押さえ

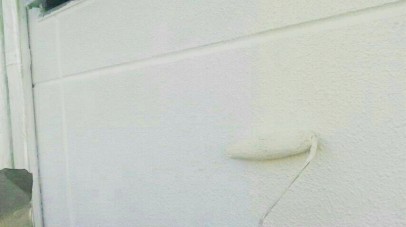

シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2017年4月1日
シーリング 施工後
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2017年4月1日

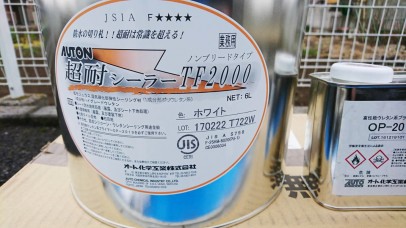

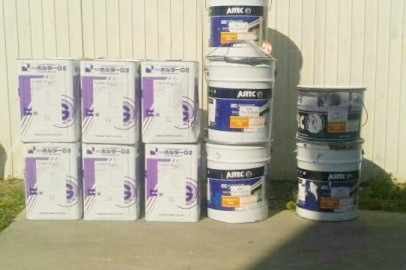

屋根 使用材料
こちらが屋根塗装で使用する塗料です。
2017年4月1日

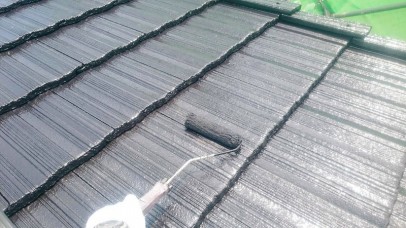

屋根 下塗り1回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2017年4月3日

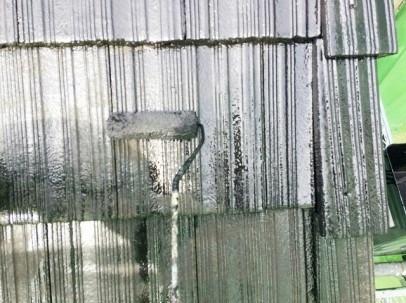

屋根 下塗り2回目中
1回目同様、塗料をたっぷり付けて塗装を行いました。
2017年4月4日
屋根 上塗り1回目中
ムラや透けの無いように確認しながら塗装を行いました。乾燥後2回目を行います。
2017年4月5日

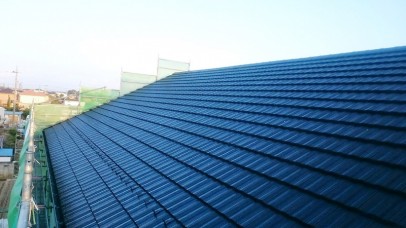

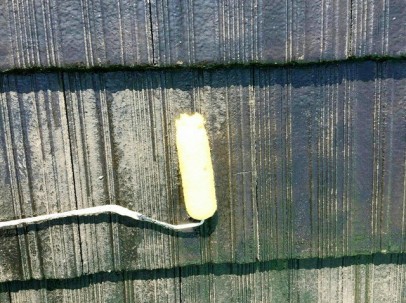

屋根 上塗り2回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2017年4月5日

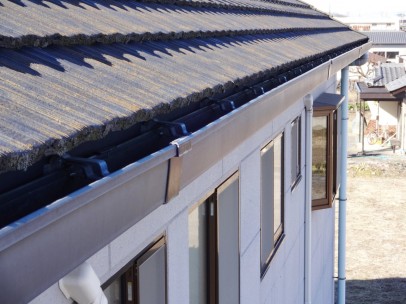

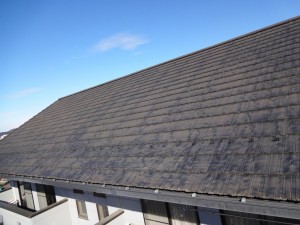

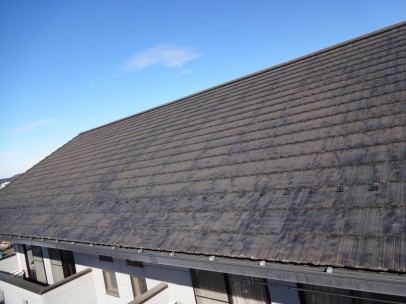

屋根 施工前
屋根の施工前の様子です。
2017年4月5日
屋根 施工後
屋根の施工後の様子です。
2017年4月5日

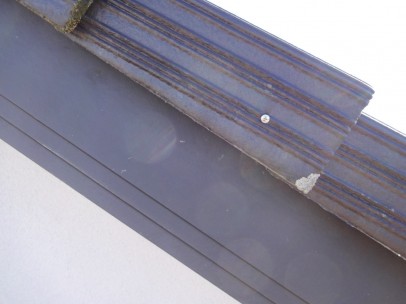

屋根棟釘頭 シーリング 施工中
飛び出ている釘を打った後、再度出て来ない様にコーキングを打っていきます。釘頭の上にシーリングを打つことで水の浸入と釘の飛び出しを防ぎます。
2017年4月5日
屋根棟釘頭 シーリング 施工後
こちらが、屋根棟釘頭シーリングの施工後の様子です。
2017年4月5日

軒天 上塗り1回目中

塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2017年4月6日

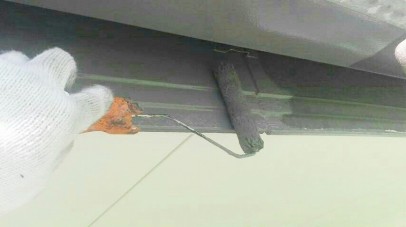

軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2017年4月6日

軒天 施工前
軒天の施工前の様子です。
2017年4月6日
軒天 施工後
軒天の施工後の様子です。
2017年4月7日
外壁 使用材料
こちらが外壁塗装で使用する塗料です。
2017年4月7日

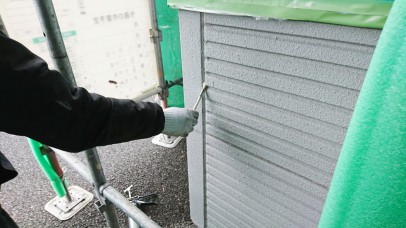

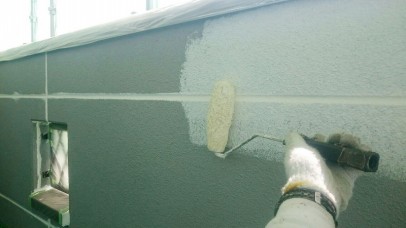

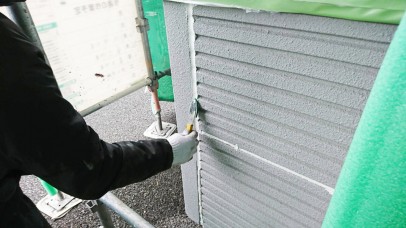

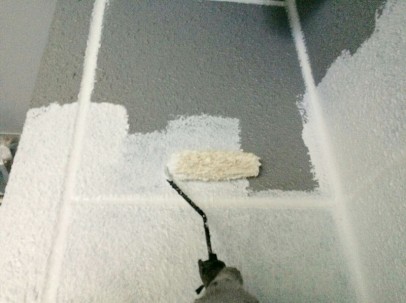

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2017年4月8日

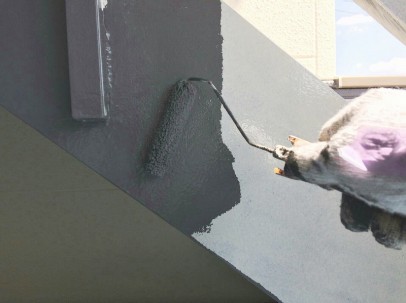

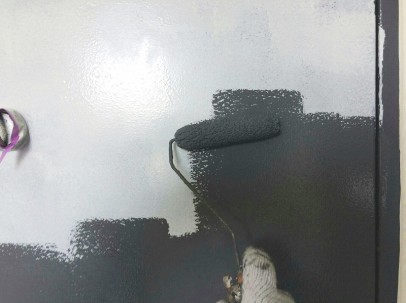

外壁 上塗り1回目中
塗膜を厚くするためにローラーに塗料をたっぷりと付け塗装しました。
2017年4月10日

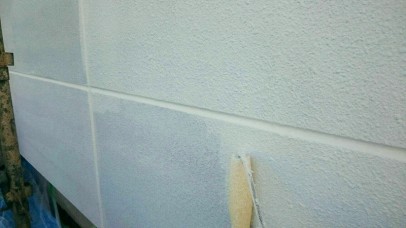

外壁 上塗り2回目中
これで仕上がりなので、ダレやムラが出ない様に確認しながら塗っていきました。
2017年4月10日

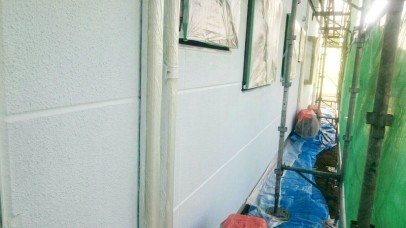

外壁 施工前
外壁の施工前の様子です。
2017年4月10日

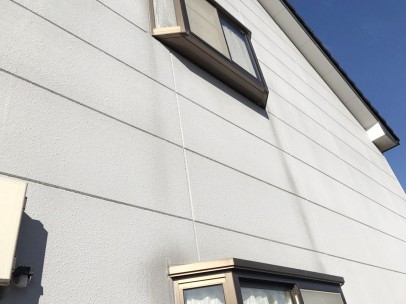

外壁 施工後
外壁の施工後の様子です。
2017年4月11日
外壁ベランダ 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2017年4月12日
外壁ベランダ 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年4月13日
外壁ベランダ 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年4月13日
外壁ベランダ 施工前
外壁ベランダの施工前の様子です。
2017年4月13日
外壁ベランダ 施工後
外壁ベランダの施工後の様子です。
2017年4月13日

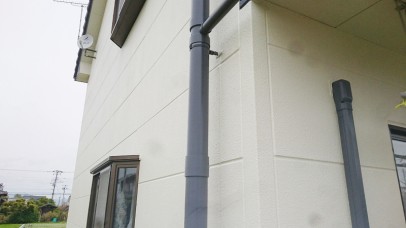

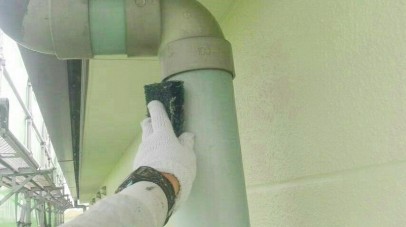

樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年4月13日
破風 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年4月13日
竪樋 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年4月13日

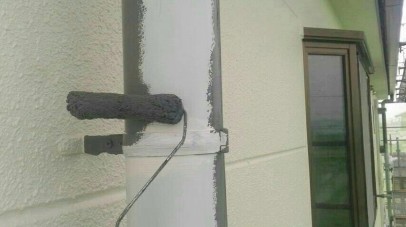

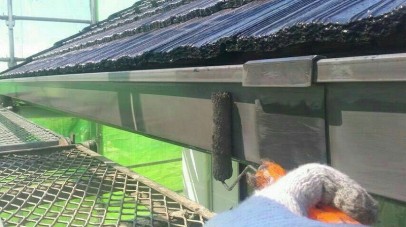

樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年4月13日

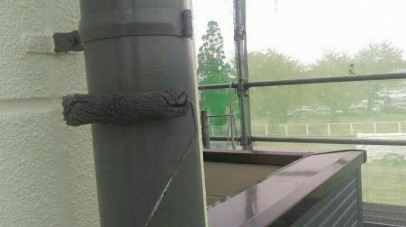

樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年4月13日
樋 施工前
樋の施工前の様子です。
2017年4月13日
樋 施工後
樋の施工後の様子です。
2017年4月13日
破風 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年4月13日
破風 上塗り2回目中

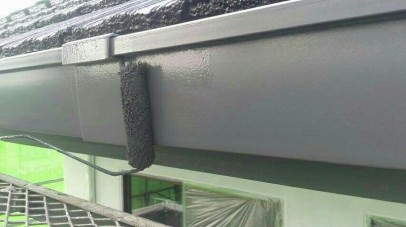

ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年4月13日
破風 施工前
破風の施工前の様子です。
2017年4月13日
破風 施工後
破風の施工後の様子です。
2017年4月13日
竪樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年4月13日
竪樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年4月13日
竪樋 施工前
竪樋の施工前の様子です。
2017年4月13日
竪樋 施工後
竪樋の施工後の様子です。

2017年4月14日
ガスチャンバー 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年4月14日

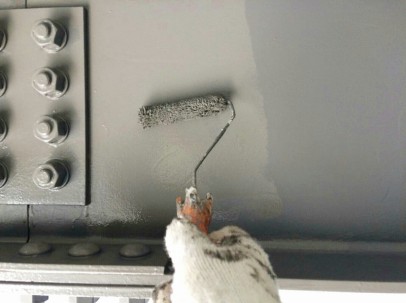

ガスチャンバー 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2017年4月14日
ガスチャンバー 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2017年4月14日

ガスチャンバー 施工前
ガスチャンバーの施工前の様子です。
2017年4月14日
ガスチャンバー 施工後
ガスチャンバーの施工後の様子です。
2017年4月15日

階段鉄骨部 下地(ケレン)処理
塗装する前に、浮いている古い塗膜を落とし細かい傷を付けて密着性を良くします。
2017年4月15日

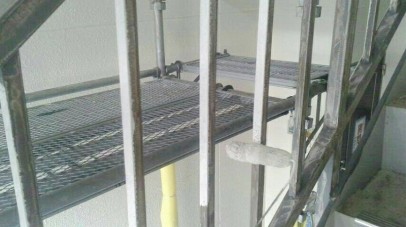

階段鉄骨部 錆止め塗装
錆止めを塗装することにより錆の進行を防ぎます。表面もきれいに仕上がります。
2017年4月15日
階段鉄骨部 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2017年4月15日
階段鉄骨部 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2017年4月15日

階段鉄骨部 施工前
階段鉄骨部の施工前の様子です。
2017年4月15日

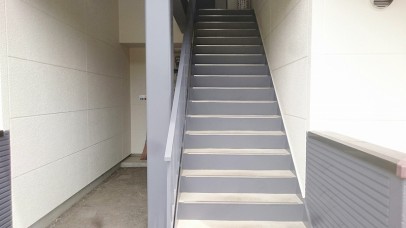

階段鉄骨部 施工後
階段鉄骨部の施工後の様子です。
2017年4月22日
施工前
2017年4月22日
施工後
2017年4月22日
施工前
2017年4月22日
施工後
2017年4月22日
施工後
