works

太田市山之神町 I 社様 工場屋根塗装工事

地域

太田市

屋根塗装プラン

その他塗装プラン
uyH20130129172412
施工箇所
屋根塗装
屋根塗装
(折板) アステック遮熱防水プラン/長持ち期間15年(10年保証)
工事期間
1/15~1/26
担当営業
木暮
担当職人
塩原・他2名

工事中のレポート

2013年1月15日

dfA20130118164347

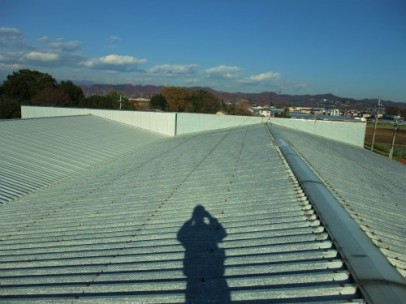

本日着工!
屋根がふたつつながっていますが、今回はそれぞれの屋根の南面の塗装をします。

2013年1月15日

cFV20130118164108

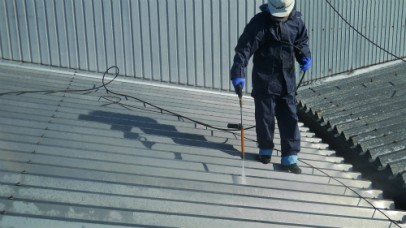

高圧洗浄
まずは長年の汚れをきれいに落とします。

2013年1月15日

uvy20130118164150

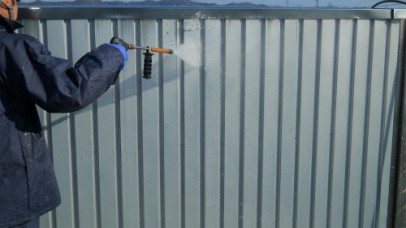

高圧洗浄
溝の隅々まで入念に洗浄します。

2013年1月16日

XBs20130118173022

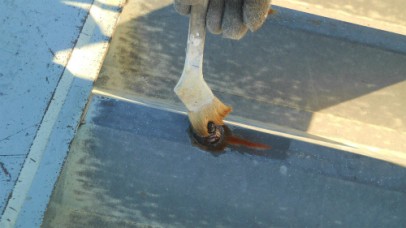

錆止め
現在、錆が発生している部分は、表面の錆を落としてから錆止めを塗ります。
この錆止めは、錆に浸透して内側からガッチリ固めますので、金属を長期間保護します。

2013年1月17日

Def20130118173742

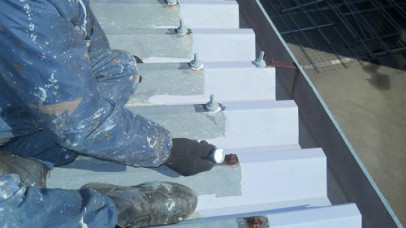

ボルトキャップの取付け
錆止めを塗ったボルトには、ボルトキャップをひとつひとつ丁寧に取付けます。
この作業をすることで、ボルトの劣化による雨漏りのリスクがグーンと減ります。

2013年1月18日

uLb20130118175058

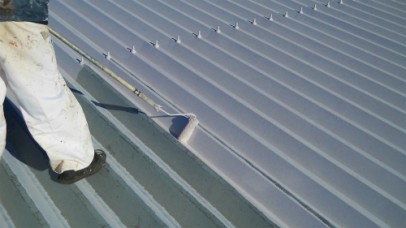

下塗り
錆止め兼密着をよくするプライマーです。
平らな部分は、ローラーで塗ります。

2013年1月18日

aGG20130118175231

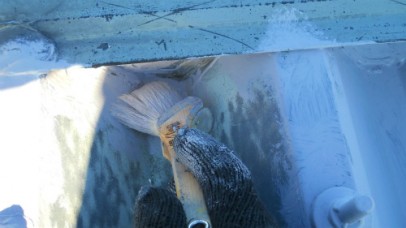

下塗り
ボルトキャップ部分やローラーが入らない部分は、刷毛で塗ります。

2013年1月19日

dOm20130119193203

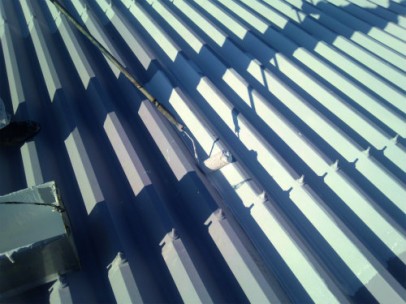

上塗り 1回目
 塗り・1回目です。
上塗り材は、アステック遮熱防水塗料です。
夏場の室内温度を2~5℃下げる、省エネ塗料です。

2013年1月21日

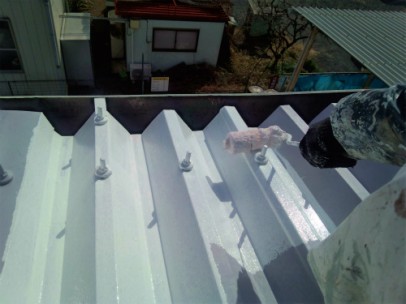

dKX20130122090842
上塗り 1回目
引き続き上塗りの1回目です。
端部やボルトキャップ部分などは、短い柄のローラーや刷毛を使います。

2013年1月23日

TNA20130125093555

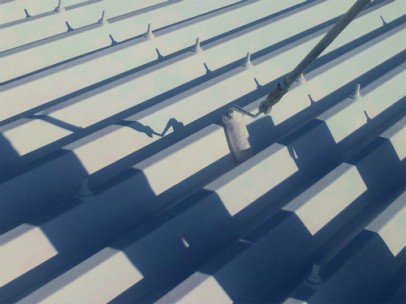

上塗り 2回目
本日は、上塗りの2回目を行いました。白い色の塗り重ねですので、塗り残しのないように慎重に作業を進めます。

2013年1月24日

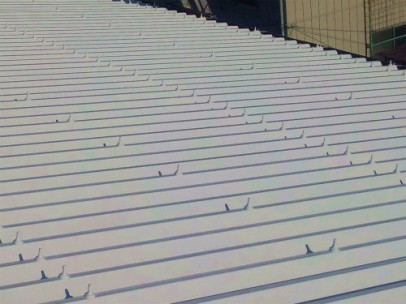

PvJ20130125094023
上塗り 2回目 完了!
本日も引き続き上塗りの2回目を行い、完了しました。

2013年1月25日

KgR20130126170901

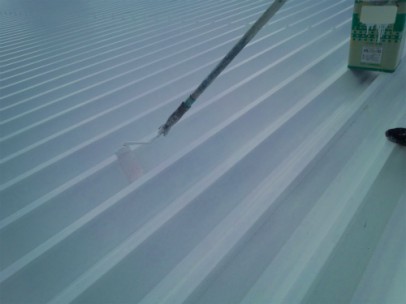

仕上げの塗装
本日は、上塗りの3回目と細かい部分の修正を1日かけて行い、工事が完了しました。

2013年1月25日

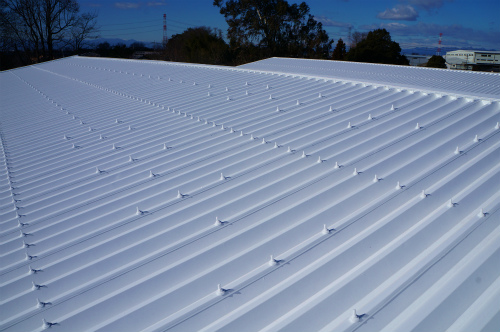

Mpy201301261714561

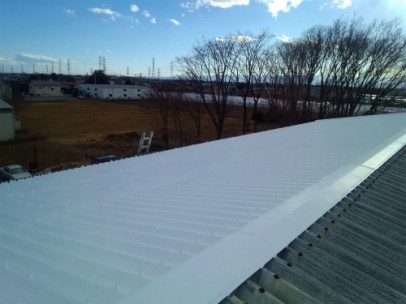

完成!
完成写真です。
この写真をご覧いただいて、「おやっ?」と思われた方もいらっしゃるかもしれませんが、今回は屋根の南面だけの塗装工事となっておりますので、これで完成です。
あいにく本日はI社長様がご不在でしたので、電話で完了のご報告をさせていただきました。
I社長様ありがとうございました。
