前橋市荒牧町N医院様 屋根塗装工事
- 施工箇所
- 屋根〔金属屋根)
- 屋根塗装
- アステック遮熱プラン
- 工事期間
- 10/24~11/7
- 担当営業
- 宮嶋
- 担当職人
- 小川、大塚
- ご依頼のきっかけ
- ご紹介
工事中のレポート
2010年10月24日

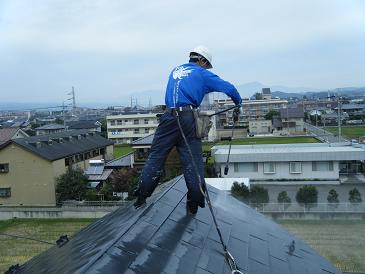

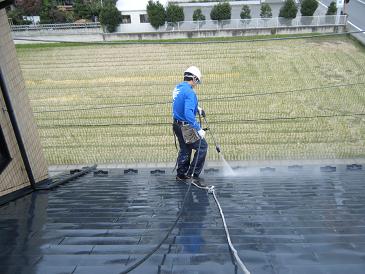

高圧洗浄
本日は、高圧洗浄をしました。
金属屋根の塗り替えです。
目の前が畑なので重なりの部分に
土ぼこりが溜まっていました。
上から下へ丁寧に洗い流しました。
親綱と安全帯を使用して安全に
作業しました。
金属屋根の塗り替えです。
目の前が畑なので重なりの部分に
土ぼこりが溜まっていました。
上から下へ丁寧に洗い流しました。
親綱と安全帯を使用して安全に
作業しました。
2010年10月24日
高圧洗浄
足元が濡れていて長グツでは滑るので
今日は久しぶりに足袋を履きました。
塗装の作業は台風が通過してからに
なります。
今日は久しぶりに足袋を履きました。
塗装の作業は台風が通過してからに
なります。
2010年11月3日
サビ止め
本日は、メッシュシート戻し・ケレン・さび止めを行いました。そしてこの写真は、雪止めに特殊サビ止めを塗っている所です。しっかりとケレンした後に塗りましたので、効果は抜群です。
2010年11月3日
さび止め 塗装後
続いての写真は、南面のさび止めを刷毛で塗り終わった後の様子です。ローラーで入らない場所を先に全部塗っておく事できれいに塗れるんですね
2010年11月4日

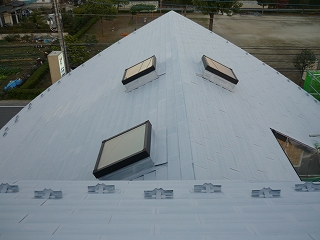

北面・3階部分 下塗り

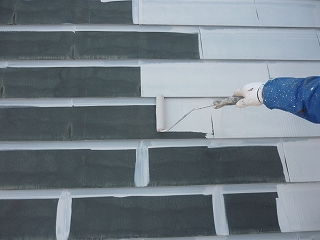

本日は、北面・3階部分の下塗りを行いました。そしてこの写真は、ローラーで塗っている所です。塗り残しが出ない様に確実にぬっていきました。
2010年11月4日
下塗り完了
続いての写真は、下塗りが終わった後の全体の様子です。きれいに全部白くなり、明日からいよいよ上塗り1回目に入ります。
2010年11月5日

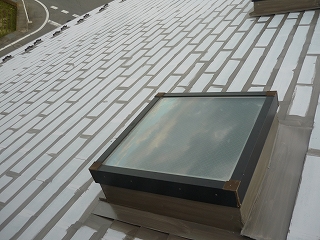

上塗り1回目
本日は、屋根の上塗り1回目を行いました。そしてこの写真は、刷毛で先に塗った後の様子です。重なりの部分がよく見て塗らないと入らないので、かなり慎重かつ丁寧に塗装しました。
2010年11月6日
屋根 上塗り1回目
本日の作業は上塗り1回目のローラーでの塗装状況です。ローラーでの塗装作業も塗装ダレや塗装ムラのないよに良く見直しながら丁寧に塗装しました。
2010年11月9日

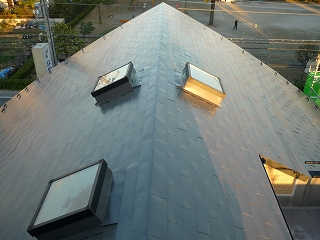

上塗り3回目

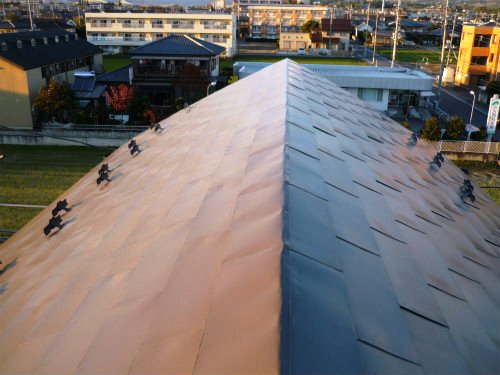

本日の作業は上塗り3回目を塗装しました。本来なら上塗り2回でOKなのですが、納得がいかないため上塗り3回目をローラーで塗りムラや塗りダレの無い様に良く見直しながら塗装しました。これで完璧な仕上がりになりました。本日塗装工事終了となりました!
