前橋市粕川町N工場様 屋根・外壁塗装

- 施工箇所
- 足場組み・屋根塗装・外壁塗装・板金工事
- 屋根塗装
- (折板) 遮熱シリコンプラン/長持ち期間10年
- 工事期間
- 8/2~9/11
- 担当職人
- 榎園・他4名
- ご依頼のきっかけ
- 当社ご提案により
工事中のレポート
2010年8月4日

足場組み

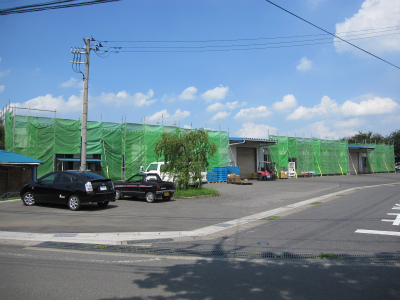

足場組みもすべて完了し、準備万端。
来週から水洗い開始になります。
来週から水洗い開始になります。
2010年8月9日

屋根中央部洗浄
第1日目・屋根中央部洗浄
2010年8月9日

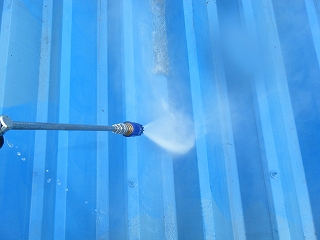

屋根高圧洗浄中
第1日目・屋根高圧洗浄中
2010年8月9日

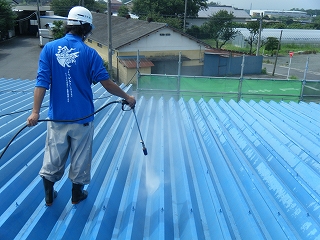

屋根高圧洗浄
第1日目・屋根高圧洗浄
2010年8月10日

屋根南面洗浄中
第2日目・屋根南面洗浄中
2010年8月10日

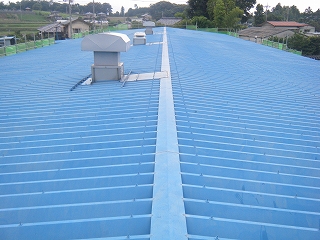

屋根北面洗浄中
第2日目・屋根北面洗浄中
2010年8月10日

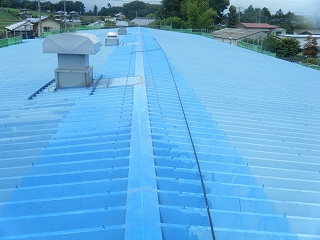

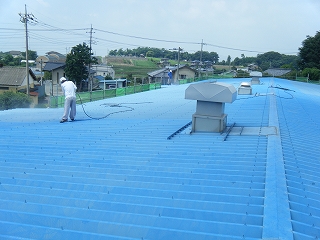

屋根全体洗浄完了
第2日目・屋根全体洗浄完了
2010年8月11日

外壁高圧洗浄
第3日目・外壁高圧洗浄
2010年8月11日

朝の清掃風景
第3日目・朝の清掃風景
2010年8月16日

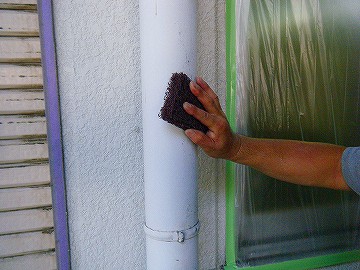

樋けれん(目あらし)
第4日目・樋けれん(目あらし)
2010年8月16日

養生(ビニール貼り)
第4日目・養生(ビニール貼り)
2010年8月17日

下地補修(シーリング)・錆止め塗装
第5日目・下地補修(シーリング)・錆止め塗装
2010年8月18日

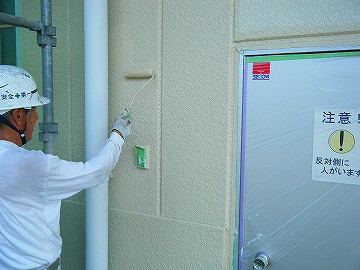

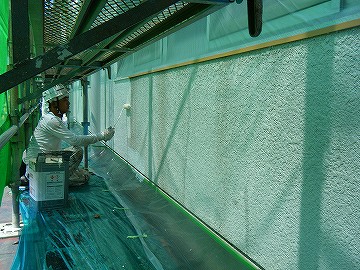

外壁下塗り微弾性フィラー塗装
第6日目・外壁下塗り微弾性フィラー塗装
2010年8月19日

外壁中塗り塗装(上塗り1回目)
第7日目・外壁中塗り塗装(上塗り1回目)
2010年8月20日

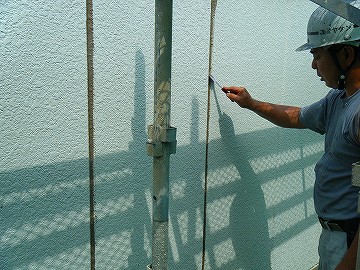

外壁上塗り塗装(上塗り2回目)
第8日目・外壁上塗り塗装(上塗り2回目)

2010年8月21日

外壁上塗り塗装(上塗り3回目)
第9日目・外壁上塗り塗装(上塗り3回目)
2010年8月23日

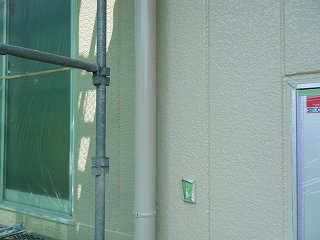

たて樋、鉄部塗装(上塗り1回目)
第10日目・たて樋、鉄部塗装(上塗り1回目)

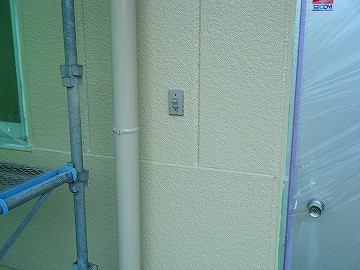

2010年8月24日

たて樋、鉄部塗装(上塗り2回目)
第11日目・たて樋、鉄部塗装(上塗り2回目)
2010年8月25日

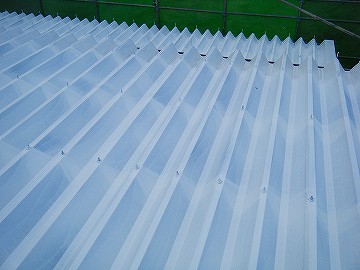

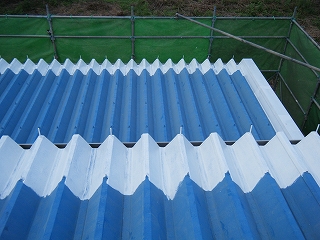

屋根ふち周りさび止め塗装
第12日目・屋根ふち周りさび止め塗装
2010年8月26日

屋根ベタ面さび止め塗装
第13日目・屋根ベタ面さび止め塗装
2010年8月27日

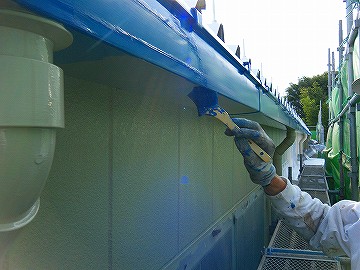

軒樋塗装(上塗り1回目)
第14日目・軒樋塗装(上塗り1回目)
2010年8月27日

屋根さび止め塗装(片面)
第14日目・屋根さび止め塗装(片面)
2010年8月28日

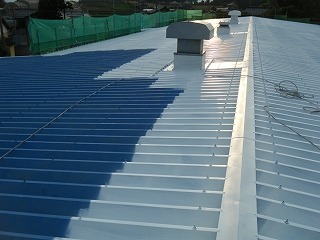

屋根サビ止め塗装(片面半分)
第15日目・屋根サビ止め塗装(片面半分)
2010年8月30日

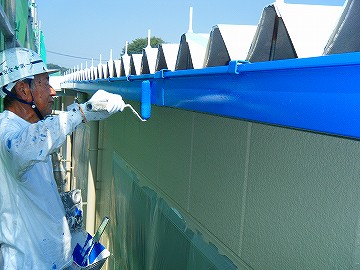

軒樋塗装(上塗り2回目)
第16日目・軒樋塗装(上塗り2回目)
2010年8月30日

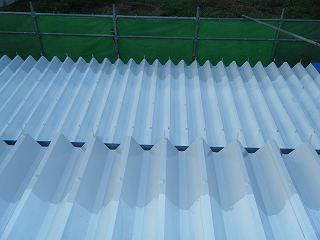

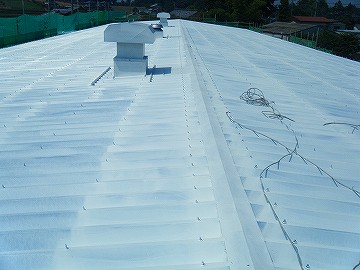

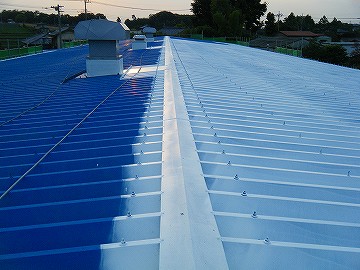

屋根さび止め塗装完了
第16日目・屋根さび止め塗装完了
2010年8月31日

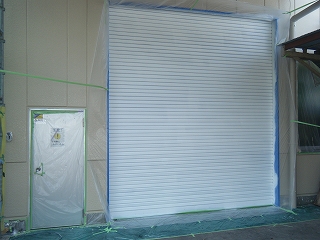

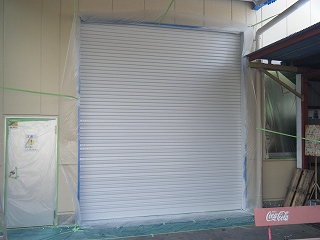

シャッターサビ止め塗装
第17日目・シャッターサビ止め塗装
2010年8月31日

シャッター中塗り塗装(上塗り1回目)
第17日目・シャッター中塗り塗装(上塗り1回目)
2010年8月31日

屋根ふち周り中塗り塗装(上塗り1回目)
第17日目・屋根ふち周り中塗り塗装(上塗り1回目)
2010年9月1日

屋根中塗り塗装(上塗り1回目)
第18日目・屋根中塗り塗装(上塗り1回目)片面3分の1
2010年9月1日

屋根中塗り塗装(上塗り1回目)
第18日目・屋根中塗り塗装(上塗り1回目)片面3分の1
2010年9月2日

屋根中塗り塗装完了(上塗り1回目)
第19日目・屋根中塗り塗装完了(上塗り1回目)
2010年9月3日

屋根上塗り塗装(上塗り2回目)
第20日目・屋根上塗り塗装(上塗り2回目)全体3分の2
2010年9月4日

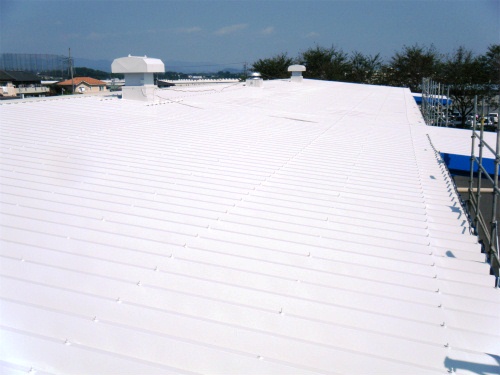

屋根上塗り塗装完了
第21日目・屋根上塗り塗装完了(上塗り2回目)
2010年9月5日

鉄骨中塗り、上塗り塗装
第22日目・鉄骨中塗り、上塗り塗装(上塗り1回目・2回目)
2010年9月6日

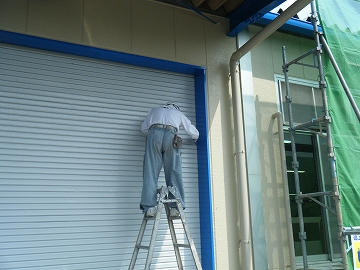

シャッター、シャッター枠塗装
第23日目・シャッター、シャッター枠塗装(上塗り2回目)
2010年9月7日

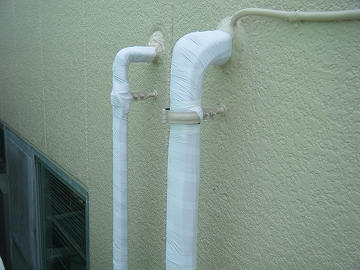

全体的に見直し、配管関係保護テープ巻

第24日目・全体的に見直し、配管関係保護テープ巻
2010年9月7日

倉庫塗装
第24日目・倉庫塗装(仕上げ塗装)
2010年9月10日

足場解体
第25日目・足場解体
2015年9月28日

外壁 洗浄中

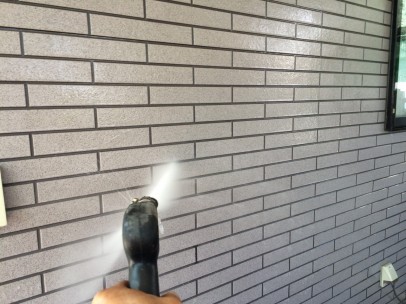

長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2015年9月29日

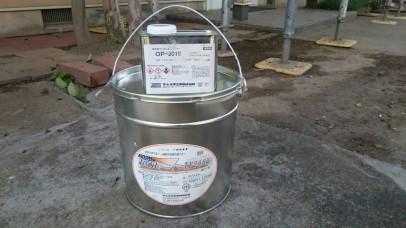

シーリング使用材料
外壁の目地・窓、ドア廻りのシーリング改修工事を行います。
