前橋市樋越町 I 様 屋根・外壁塗装工事

- 施工箇所
- 屋根塗装・外壁塗装・その他塗装・全箇所コーキング打替え
- 外壁塗装
- (サイディング) シリコンプラン/長持ち期間10年(7年保証)
- 屋根塗装
- (ガルバリウム鋼鈑) シリコンプラン/長持ち期間10年(5年保証)
- その他塗装
- シリコンプラン/長持ち期間10年
- 使用色
- 屋根/RC-121 外壁/8081(バーチグレー)
- 工事期間
- 3/6~3/18(13日間)
- 担当営業
- 木暮
- 担当職人
- 根津
- ご依頼のきっかけ
- 折り込みチラシをご覧になり

- 2014年02月26日
- 施工前(屋根)

2014年03月25日

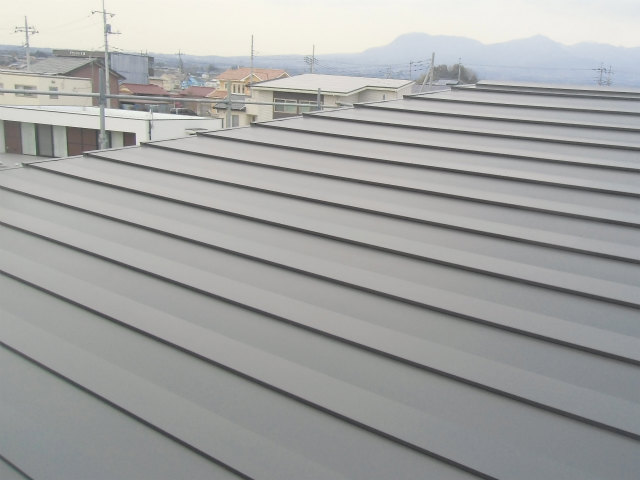

施工後(屋根)

- 2014年02月26日
- 施工前

- 2014年03月25日
- 施工後
工事中のレポート
2014年2月6日

足場完成
足場が完成しました。いよいよ塗装工事が始まります。
2014年3月7日

担当職人
これから現場を担当させていただく根津です。一生懸命頑張りますので宜しくお願いします。
2014年3月7日

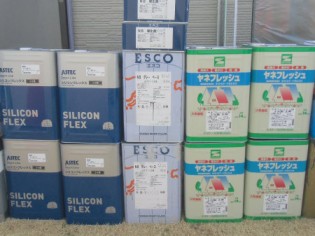

屋根外壁塗装 使用材料一式
こちらが屋根外壁塗装の使用材料一式です。
2014年3月7日

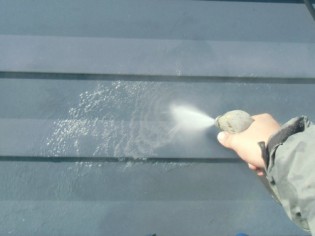

屋根高圧洗浄
この写真は屋根の高圧洗浄の様子です。屋根はチョーキングしていて粉が付いていたのでそれを専用の機器を用いて落としていきました。屋根は完了です。
2014年3月7日

外壁高圧洗浄
この写真は外壁の高圧洗浄の様子です。砂ぼこりが溜まっていたのでしっかりと洗い流し外壁も完了です。これで洗浄は完了しました。
2014年3月10日

シーリング使用材料
写真はシーリングの使用材料です。外壁の目地のシーリング改修工事を行います。
2014年3月10日

既存シーリング撤去
既存の劣化したシーリングを撤去しています。撤去残しがないように、慎重に、かつ手早く行います。
2014年3月10日

プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
2014年3月10日

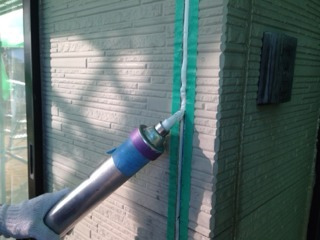

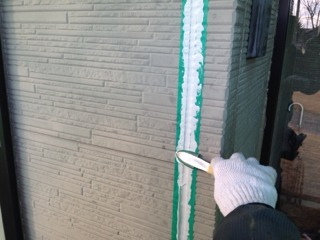

シーリング充填
シーリングを目地に詰めていきます。奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2014年3月10日

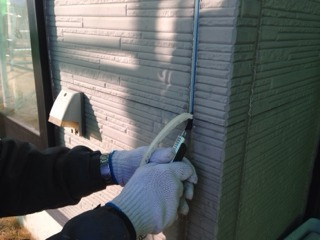

シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年3月10日

シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、上から行う塗装が長持ちします。これで外壁塗装の準備がばっちり整いました!!
2014年3月11日

屋根下塗り
この写真は屋根の下塗りの様子です。始めに専用の道具を使い、塗料の密着を良くするために細かい傷を付けていきます。下塗は上塗りとの密着を良くする大切な作業です。しっかりと塗装していきました。
2014年3月12日

養生
この写真は養生の様子です。養生はサッシなど塗装しない部分をビニールで覆い汚れない様にする作業です。しっかりと養生していきました。
2014年3月13日

外壁下塗り
この写真は外壁の下塗りの様子です。下塗りは上塗りとの密着をよくさせる大切な作業です。しっかりと、丁寧に塗装していきました。
2014年3月13日

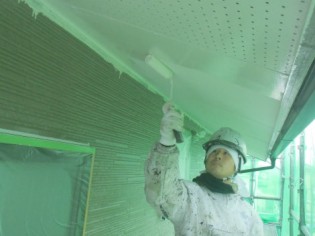

軒天塗装一回目
この写真は軒天塗装の一回目の様子です。一回目の塗装になるので塗料をたくさんつけてカスレの無い様に塗装していきました。乾燥したら二回目を行います。
2014年3月13日

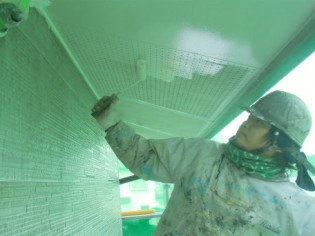

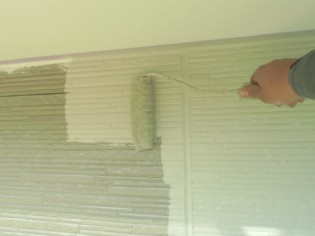

軒天塗装二回目
この写真は軒天塗装の二回目の様子です。仕上げの塗装になるので塗り残しの無い様に良く確認しながら塗装していきました。軒天は完成です。
2014年3月14日

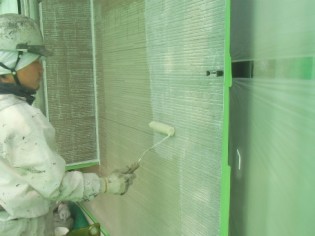

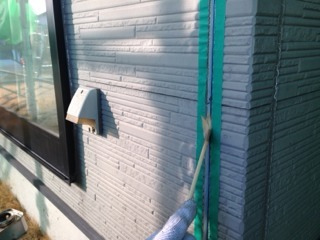

外壁上塗り一回目
この写真は外壁の上塗りの一回目の様子です。一回目の塗装なので、カスレの無い様に慎重に塗装していきました。明日は二回目を予定しています。
2014年3月15日

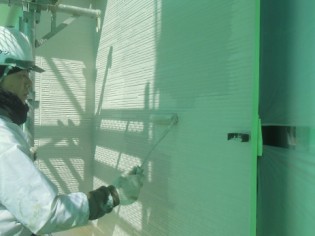

外壁上塗り二回目

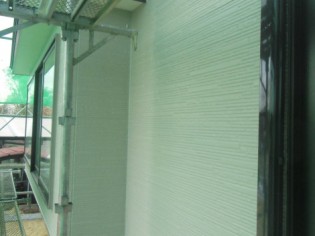

この写真は外壁の上塗りの二回目の様子です。仕上げの塗装になるので塗り残しやカスレが無いかよく確認しながら塗装していきました。外壁は完成です。
2014年3月17日

屋根上塗り一回目
この写真は屋根の上塗りの一回目の様子です。一回目の塗装になるのでカスレの無い様に注意しながら塗装していきました。明日は二回目の予定です。
2014年3月18日

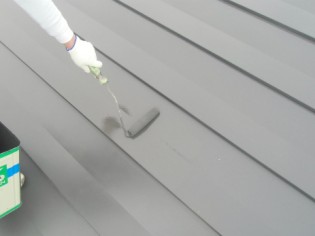

屋根上塗り二回目
この写真は屋根の上塗りの二回目の様子です。仕上げの塗装になるので、塗り残し、カスレの無い様に良く確認しながら塗装していきました。屋根は完成です。
2014年3月19日

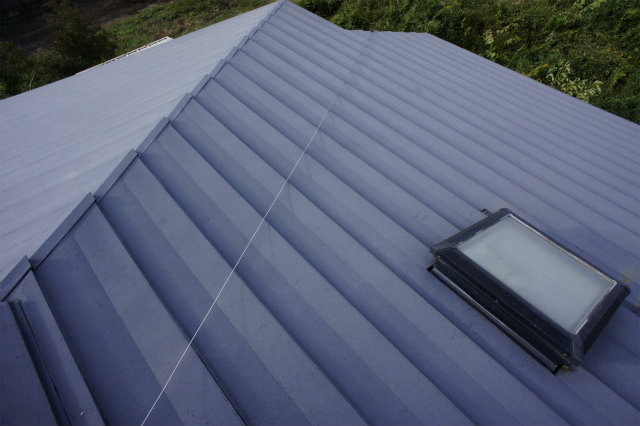

完了写真
外壁、軒天、破風、樋、屋根がみんな完了しました。一生懸命塗装したのでみんなピカピカに仕上がっています。短い間でしたがお世話になりました。
