前橋市文京町O様 屋根・外壁塗装工事
地域
前橋市- 2014年09月19日
- 軒天 完了
- 2014年09月19日
- 樋・破風 完了
- 2014年09月19日

- 雨戸 完了

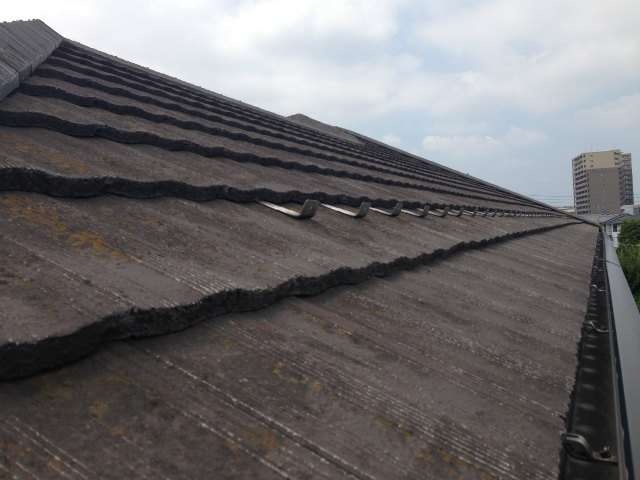

- 2014年06月26日
- 施工前
- 2014年09月26日
- 施工後
- 2014年06月26日
- 施工前
- 2014年11月19日
- 施工後
工事中のレポート
2014年8月6日
付帯部 使用材料
こちらが付帯部に使用する塗料です。軒天や樋・破風板の塗装の際に使用します。
2014年8月29日
足場完成
足場が完成しました!これから安全作業で頑張ります!
2014年8月30日
担当職人
これから現場を担当させて頂く根津と和田です。一生懸命頑張りますので宜しくお願いします。
2014年8月30日

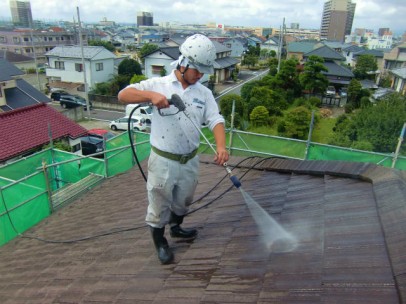

屋根高圧洗浄
写真は、屋根高圧洗浄の様子です。長年のコケや汚れをきれいに洗い流しました。
2014年8月30日

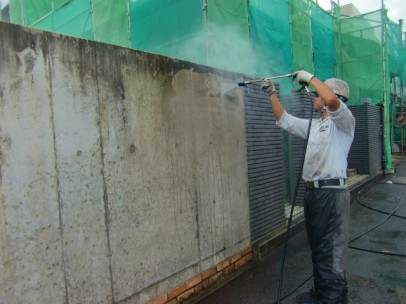

外壁高圧洗浄
写真は、外壁高圧洗浄の様子です。ホコリや泥汚れをきれいに洗い流しました
2014年8月30日
外塀高圧洗浄
これは、外塀高圧洗浄の様子です。コケをきれいに落としましたのできれいになりました
2014年9月1日
シーリング使用材料
写真はシーリングの使用材料です。外壁の目地のシーリング改修工事を行います。
2014年9月1日

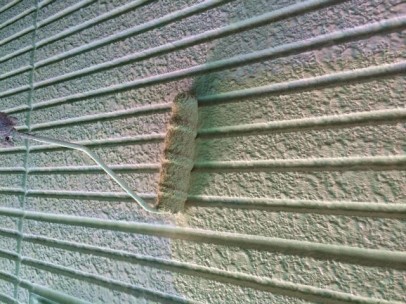

既存シーリング撤去
既存の劣化したシーリングを撤去しています。撤去残しがないように、慎重に、かつ手早く行います。
2014年9月1日

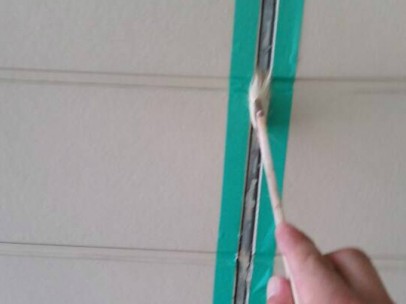

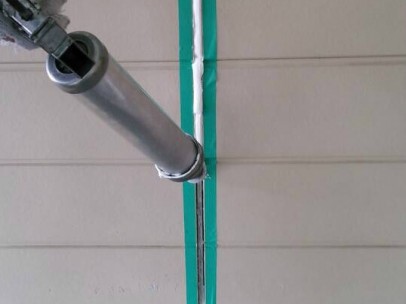

ボンドブレーカー貼付
こちらはボンドブレーカ-を張り付けている様子です。ボンドブレーカーとは、コーキング材が壁材の2点のみに接着するために貼り付ける物です。横と底の3面に接着してしまうと複雑な動きが出来なくなるため、ボンドブレーカーを貼り付けます。
2014年9月1日

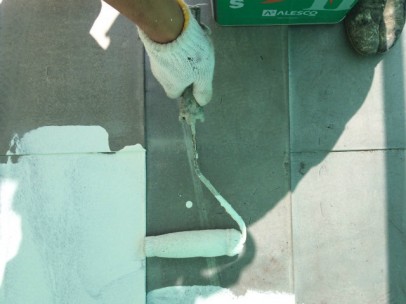

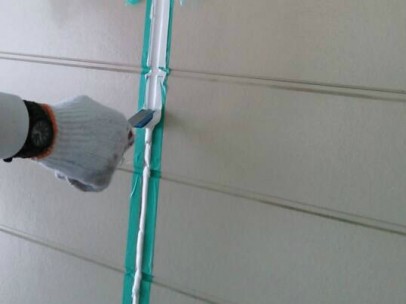

シーリング充填
シーリングを目地に詰めていきます。奥までしっかりシーリング材が行き渡るように、圧力をかけ厚みをつけながら充填していきます。
2014年9月1日
シーリングへら押さえ
充填したシーリング材の表面が均等になるようにへらでシーリングを均(なら)していきます。
2014年9月1日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、上から行う塗装が長持ちします。これで外壁塗装の準備がばっちり整いました!!
2014年9月3日

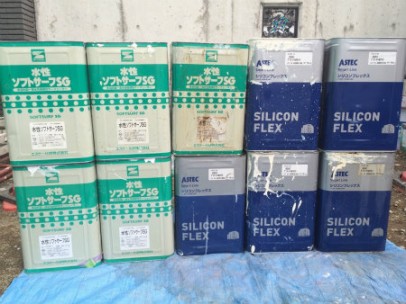

屋根 使用材料
こちらは屋根に使用する塗料です。
2014年9月3日

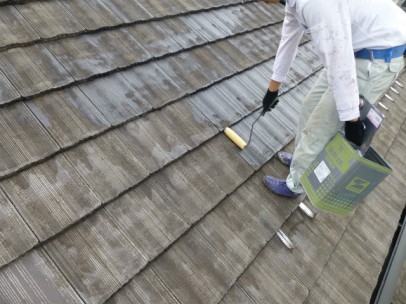

屋根下塗り1回目
写真は屋根下塗り1回目の様子です。吸い込みが激しいのでたっぷり塗料をつけて塗りました。
2014年9月3日
屋根下塗り2回目
こちらは屋根下塗り2回目の様子です。上塗りの塗料をしっかり密着させるために1回目同様たっぷりと塗りました。
2014年9月5日

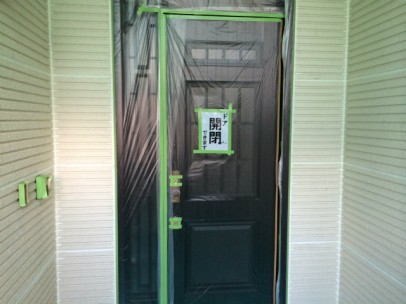

養生
この写真は養生の様子です。養生はサッシなど塗装しない部分をビニールで覆い汚れない様にする作業です。しっかりと塗装していきました。
2014年9月6日

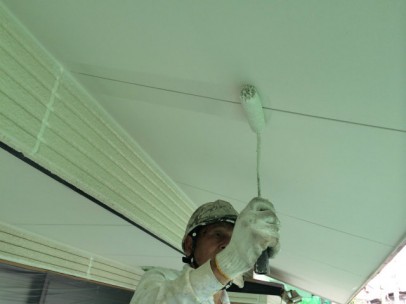

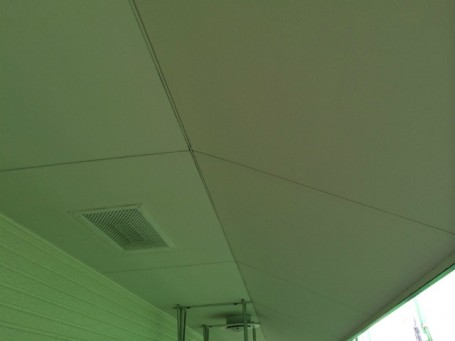

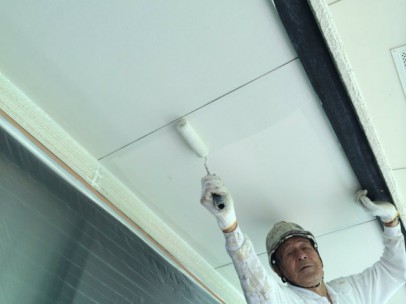

軒天塗装一回目
この写真は軒天塗装の一回目の様子です。一回目の塗装になるので塗料をたくさんつけて塗装していき、カスレの無いように塗装していきました。
2014年9月6日

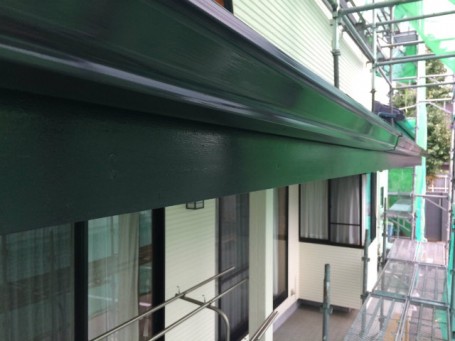

軒天塗装二回目
この写真は軒天塗装の二回目の様子です。仕上げの塗装になるので塗り残しが無いかしっかりと確認して塗装していきました。軒天は完成です。
2014年9月9日

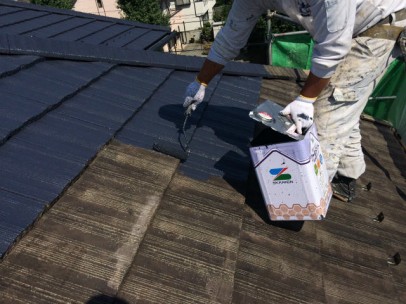

屋根サビ止め塗装
この写真は屋根のサビ止めの塗装です。サビ止めは錆が出るのを抑え上塗りの密着を良くしていきます。しっかりと塗装していきました。
2014年9月9日

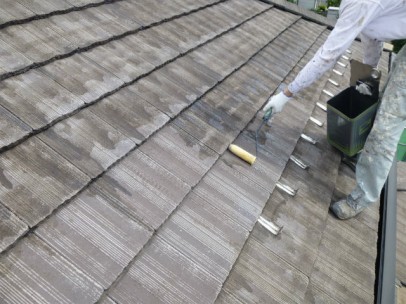

屋根上塗り一回目
この写真は屋根の上塗りの一回目の様子です。一回目の塗装になるので塗料をたくさんつけて塗装していきました。
2014年9月10日

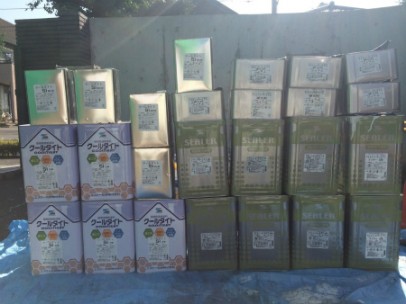

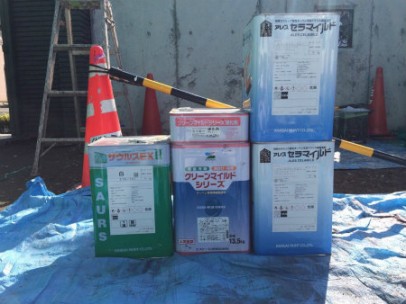

外壁 使用材料
こちらは外壁に使用する塗料です。
2014年9月10日

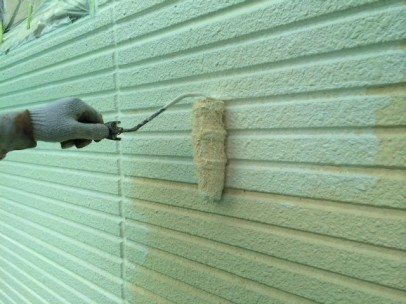

外壁下塗り
この写真は外壁の下塗りの様子です。下塗りは外壁の下地を調整し、上塗りとの密着を良くする効果が有ります。しっかりと塗装していきました。
2014年9月11日
外壁上塗り一回目
この写真は外壁の上塗りの一回目の様子です。一回目の塗装になるので塗料をたくさんつけて塗装していきカスレの無いようにしました。次は二回目の予定です。
2014年9月12日

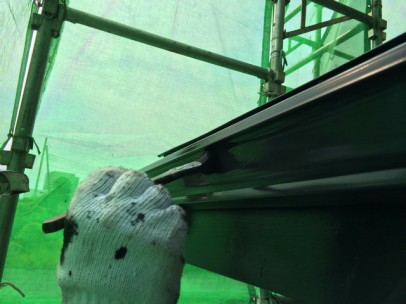

樋塗装
写真は、雨樋塗装をしている様子です。入らない所は刷毛で塗装し平らな所は、厚みが付くようにローラーで塗装しました。艶も出てきれいに仕上りました。
2014年9月13日
外壁上塗り二回目
この写真は外壁上塗りの二回目の様子です。仕上げの塗装になるので塗り残しや、かすれのないようによく確認しながら塗装していきました。外壁はばっちりです。

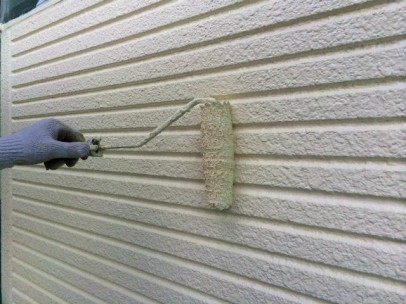

2014年9月15日
付帯部塗装二回目
この写真は付帯部塗装の二回目の様子です。樋は仕上げの塗装になるのでしっかりと確認しながら塗装していきました。次は破風板の三回目の塗装になります。
2014年9月15日

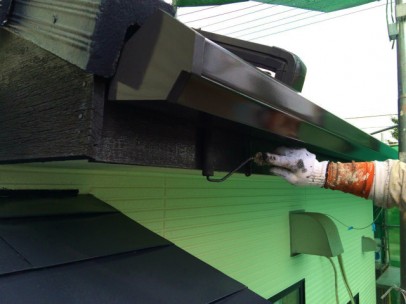

破風板塗装三回目
この写真は破風板塗装の三回目の様子です。二回塗装で吸い込みが止まらなかった為三回目の塗装を行いました。破風板は完成です。
2014年9月17日

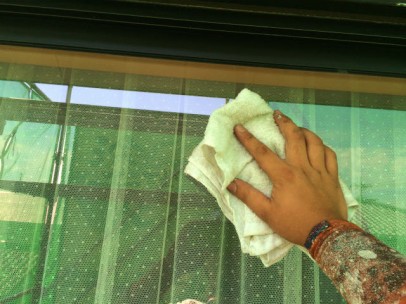

窓ふき
この写真は窓ふきの様子です。洗浄時の汚れがついている場合があるのでしっかりと拭き掃除を行い、きれいにしていきました。
2014年9月18日

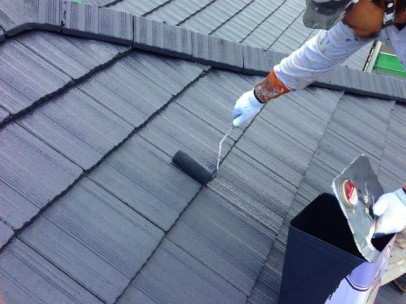

屋根上塗り二回目
この写真は屋根の上塗り二回目の様子です。仕上げの塗装になるので塗り残しがないかよく確認して塗装していきました。屋根は完成です。
2014年9月19日

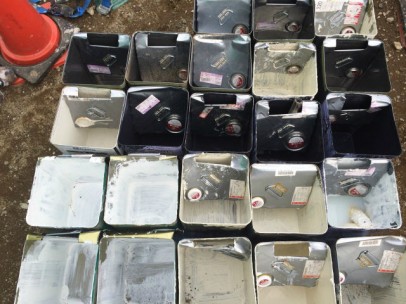

塗料缶 使用後
塗装し終わった後の使用した缶はすべて職人が責任を持って後片付けをし、持ち帰ります。
2014年9月19日
完了写真
完了の写真です。外壁、屋根、軒天、付帯部みんな一生懸命丁寧に塗装したのでピカピカに仕上がっています。短い間でしたがお世話になりました。
2014年9月19日

軒天 完了
2014年9月19日
樋・破風 完了
2014年9月19日
雨戸 完了

2014年11月19日

プライマー塗布
シーリング材を塗布する前に、シーリング材の付きをよくするプライマーを塗布します。
