前橋市平和町S様 屋根・外壁塗装工事
- 施工箇所
- 屋根塗装・外壁塗装・その他塗装
- 外壁塗装
- (サイディング) フッ素UVコート溶剤プラン/長持ち期間15年(10年保証)
- 屋根塗装
- (モニエル) 遮熱フッ素プラン/長持ち期間15年(7年保証)
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 屋根:sc-50(スレートブラック) 外壁:sc-25
- 工事期間
- 2015/1/6~2015/1/21(16日間)
- 担当営業
- 宮嶋
- 担当職人
- 渡辺
- 2015年01月21日
- 外壁 施工後
- 2015年01月21日
- 軒天 施工後
- 2015年01月21日
- 樋・破風 施工後
- 2015年01月06日

- 屋根 施工前
- 2015年01月21日

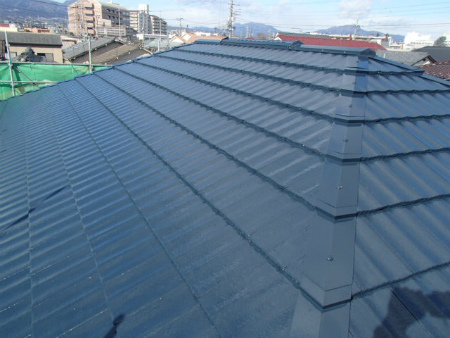

- 屋根 施工後
- 2014年09月12日
- 施工前
- 2015年01月31日
- 施工後
工事中のレポート
2015年1月5日
足場完成
足場が組みあがり、これで安全に作業が出来ます。
2015年1月6日
担当職人
お世話になります、塗装工事を担当させて頂く、渡辺です、短い間ですが一生懸命頑張りますので、よろしくお願いします。
2015年1月6日

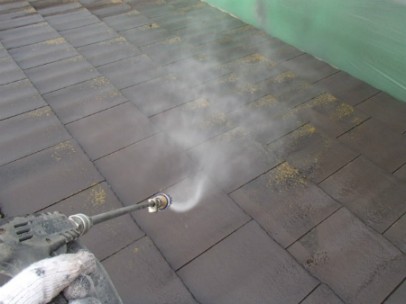

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2015年1月6日
高圧洗浄

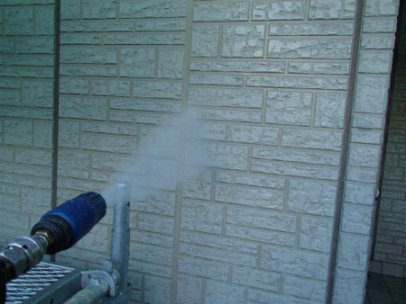

写真は外壁を洗浄している所です、壁の他にも塗装する所はすべて洗浄しました。
2015年1月7日
シーリング完了
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2015年1月7日

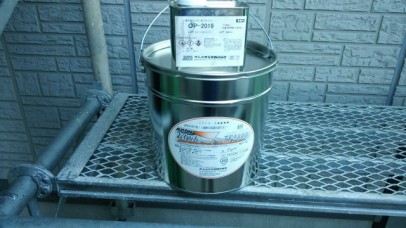

シーリング使用材料
外壁の目地のシーリング改修工事を行います。
2015年1月7日
シーリング(既存)撤去
既存の劣化したシーリングを撤去します。写真は撤去後の様子です。
2015年1月7日
プライマー塗布
シーリングを充填する前に、シーリングの付きをよくするプライマーを塗布します。
2015年1月7日

シーリング充填
シーリングを目地に詰めていきます。
2015年1月7日
シーリングへら押さえ
シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2015年1月8日

屋根下塗り一回目
屋根の下塗り一回目です。水の浸透を防ぐ為たっぷり塗りました!乾燥後二回目を行います。
2015年1月8日
屋根下塗り二回目
屋根の下塗り二回目です。一回目よりは吸い込みは無くなりましたがもう一度たっぷり塗り下塗りは完了しました。
2015年1月8日

釘頭コーキング処理
屋根板金の釘の上にコーキングを打ち、釘が浮き上がらない様にしました。
2015年1月9日

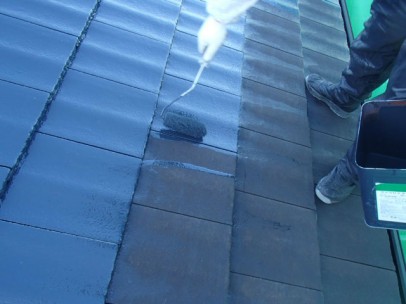

屋根上塗り一回目
屋根の上塗り一回目です。塗残しが無いようにローラーと刷毛を使い分け、しっかりと塗装を行いました。明日、上塗り二回目を行います。
2015年1月9日

養生
養生をしている様子です。専用のビニールを使い塗装を行わない部分が塗料で汚れない様に塞ぐ作業です。
2015年1月10日

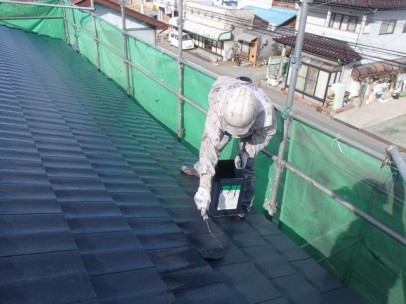

屋根上塗り二回目
屋根の上塗り二回目です。上塗りを二回行う事により艶が増しきれいに仕上がりました。
2015年1月10日
廻り縁錆止め
廻り縁の錆止めです。数カ所錆が出ている部分があったのでその部分に錆止め塗料を塗り錆の進行を防ぎます。
2015年1月12日

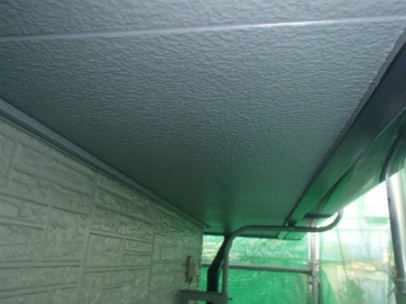

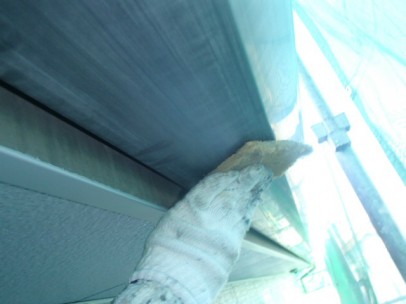

軒天塗装一回目
こちらは軒天塗装一回目の様子です。調色をして色を作り、塗装を行いました。乾燥後、この作業をもう一度行います。
2015年1月12日

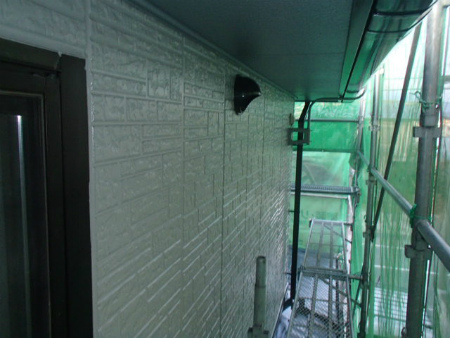

軒天塗装二回目
こちらは軒天塗装二回目の写真です。塗り残しや擦れに気をつけて塗装を行いました。これで軒天塗装は完了です。
2015年1月13日
付帯部ケレン
付帯部のケレン作業です。ケレンとは専用の道具を使い塗装する物の表面に細かい傷を付けて塗料の食付きを良くするための大切な作業です。
2015年1月13日

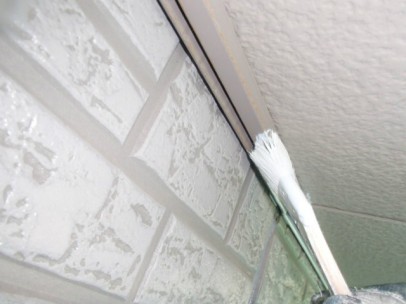

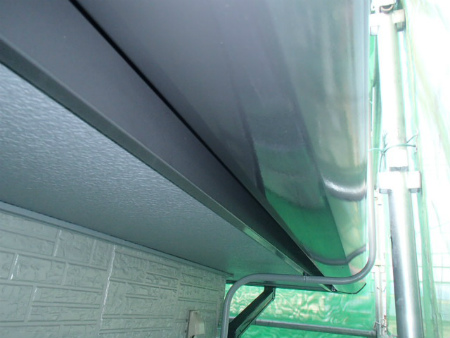

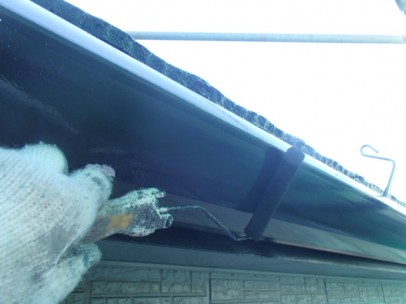

雨樋塗装
雨樋の塗装です。ローラーと刷毛を使い分け、細かい所までしっかり塗装を行いました。
2015年1月14日

外壁下塗り

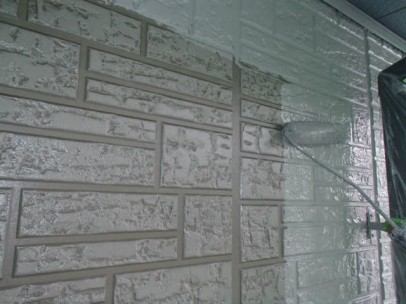

外壁の下塗りです。上塗りとの密着を良くする為の大切な作業ですのでしっかりと行いました。
2015年1月15日

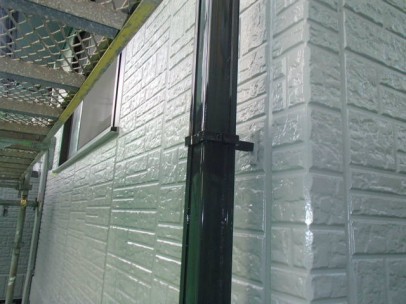

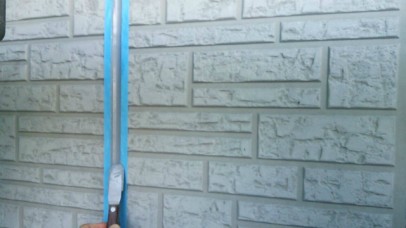

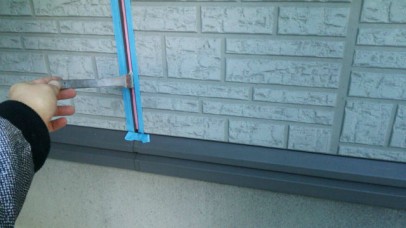

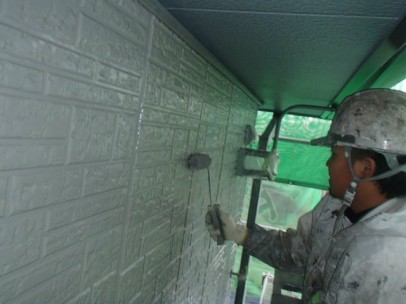

外壁上塗り1回目
写真はローラーの塗装ですが、刷毛も使い塗装しました、凸凹が有るので材料を流さない様にタテヨコに転がしてダレ、ナガレ、塗残しが無いように塗りました、1回目でも仕上げの様にきれいになり撒いた。
2015年1月16日
外壁上塗り二回目
こちらは外壁上塗り二回目の様子です。透けや垂れに気を付けて塗装を行いました。
2015年1月16日

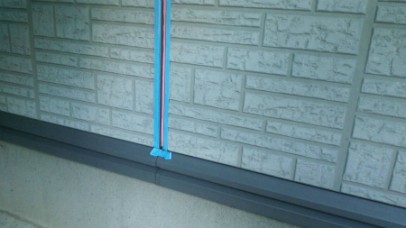

竪樋塗装
こちらは竪樋塗装の写真です。刷毛とローラーを使い、外壁に塗料が着かないように慎重に塗装を行いました。
2015年1月17日

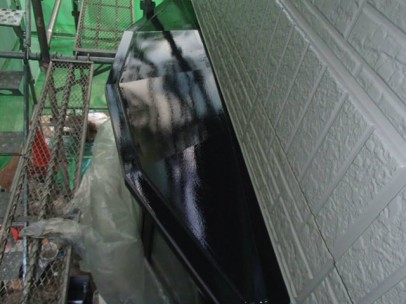

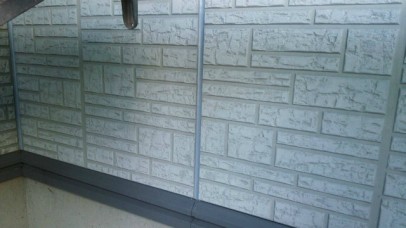

付帯部塗装
こちらは付帯部塗装を写真です。刷毛で線を出して慎重に塗りました。
2015年1月19日

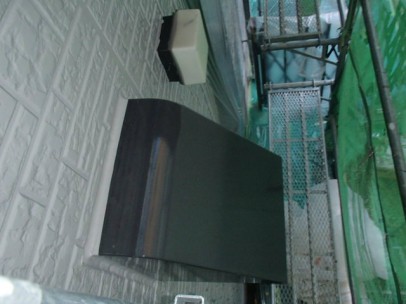

付帯部完了
付帯部の塗装が完了しました。塗料がフッ素なので耐久性もあり凄いピカピカになりました。
2015年1月21日

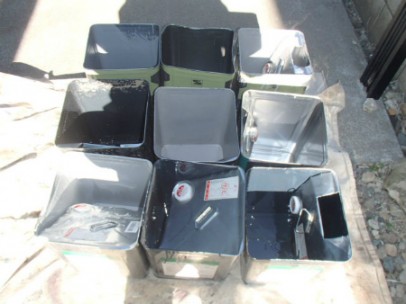

使用後缶
塗装し終わった後の使用した缶はすべて職人が責任を持って後片付けをし、持ち帰ります。
2015年1月21日

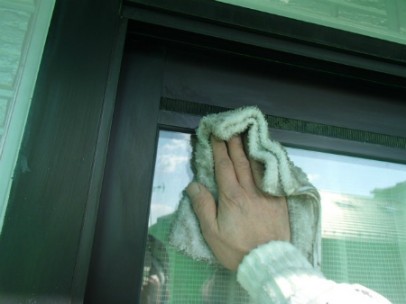

掃除
クリーナーを使い磨き上げました。
特に二階の窓は、足場がないと拭けないので念入りに拭きました。
特に二階の窓は、足場がないと拭けないので念入りに拭きました。
2015年1月21日
外壁 施工後
2015年1月21日
軒天 施工後
2015年1月21日
樋・破風 施工後
