前橋市勝沢町I様 外壁塗装工事
地域
前橋市外壁塗装プラン
アステック遮熱防水プラン- 施工箇所
- 外壁塗装・その他塗装
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年
- その他塗装
- シリコンプラン/長持ち期間10年
- 使用色
- 外壁/8092(ニュートラルホワイト)
- 工事期間
- 2013/5/8~5/18
- 担当営業
- 森下
- 担当職人
- 大塚・和田
- 工事費(総額)
- 123万円(アステック遮熱防水省エネプラン)
- 2013年05月27日

- 施工前
- 2013年05月28日

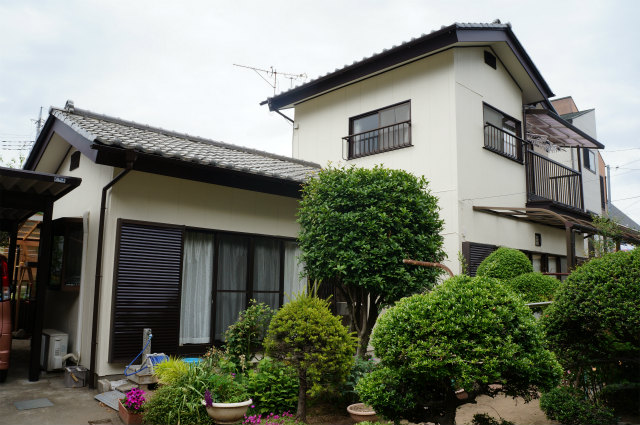

- 施工後
工事中のレポート
2013年5月9日
足場組立完了
こちらは足場組立が完了した様子です。無事に組み終わったので、これから塗装工事に入っていきます
2013年5月9日
高圧洗浄
こちらは外壁の洗浄をしている所です。外壁に石が吹いていあるタイプで石と石の間にかなり汚れが溜まっていましたのできれいに流しておきました。
2013年5月10日
養生完了(ベランダ)
こちらはベランダ周りの養生が完了した様子です。どこに飛散しても大丈夫なように完璧に塞いでおきました。
2013年5月10日
養生完了(窓)
こちらは、窓廻りの養生が完成した様子です。かなり暑い時期になってきましたので、換気が出来る様に養生しました。
2013年5月13日
庇上塗り1回目
こちらの写真は、庇上塗り1回目を塗っている所です。ばっちりと研磨してから塗ったので密着性は抜群だと思います。
2013年5月13日
軒裏上塗り2回目
こちらは軒裏上塗り2回目を塗っている所です。これで仕上がりなので、ムラや塗り残しが出ない様に確認しながら塗っていきました。
2013年5月14日
外壁下塗り
こちらは外壁下塗りを塗っている所です。この下塗りで細かいクラックや小さい穴を埋める様にたっぷりと塗っていきます。
2013年5月14日
塗料一式
こちらは塗料一式写真です。材料が全部揃ったのでこの材料を全部使うように塗っていきます。
2013年5月15日
外壁上塗り1回目
こちらは外壁上塗り1回目を塗っている所です。厚みを付けるためにたっぷりと材料を塗り、ムラにならない様に縦・横に転がして均等になる様に塗りました。
2013年5月16日
トタン屋根上塗り2回目
こちらはトタン屋根上塗り2回目を塗っている所です。これで仕上がりなので、塗料を均等に塗り完璧に仕上げておきました。艶もバッチリ出てきれいですね。
2013年5月16日
外壁上塗り2回目
こちらは外壁上塗り2回目を塗っている所です。上から下まで切れる場所がないので全部をとおすように塗り、繋ぎ目などが出ない様にします。
2013年5月17日
雨戸ケレン
こちらは雨戸を研磨している所です。素手でさわりながらケレンをしてザラザラが残らない様にします。かなり良く研磨したので密着性の方も抜群だと思います。
2013年5月17日
雨戸完了
こちらは雨戸が完了した様子です。ムラなどが出ない様に均等に吹いたので、ツルピカ仕上げになりました。
