前橋市前箱田町H様 屋根外壁塗装工事

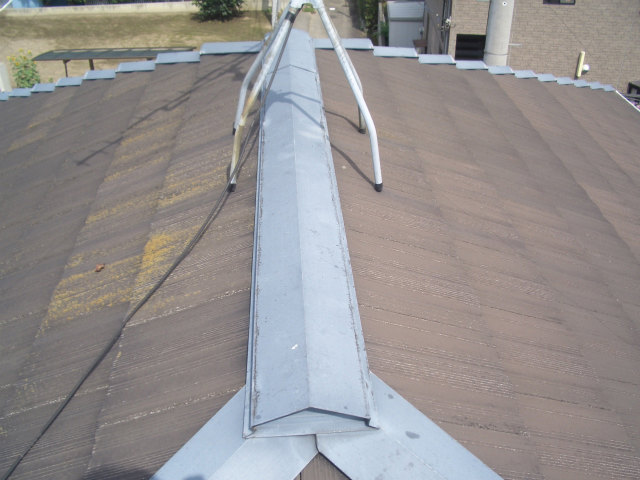

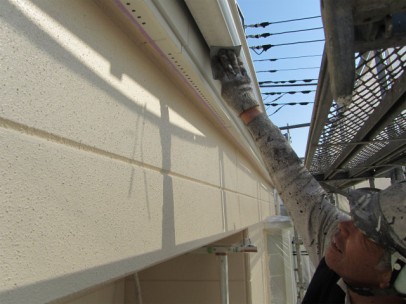

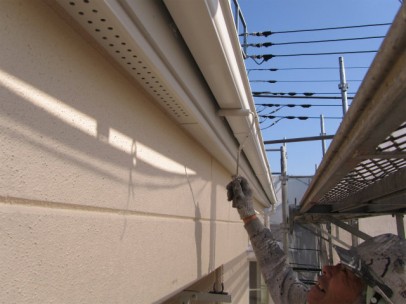

- 施工箇所
- 屋根・外壁塗装・付帯部塗装
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 屋根/スノーワインレッド 外壁:2F:8093(ペールビスケット)1F:8083(ベイジュ)
- 工事期間
- 10/26~11/8(14日間)
- 担当営業
- 森下
- ご依頼のきっかけ
- 屋根外壁塗装勉強会にご参加になり
- 工事費(総額)
- 100万円
- 2013年06月18日

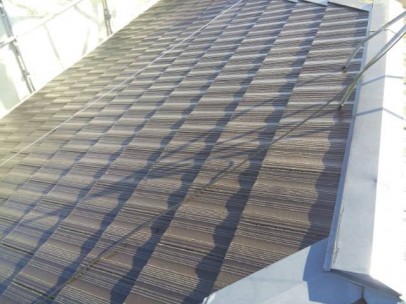

- 施工前(屋根)
- 2013年11月05日

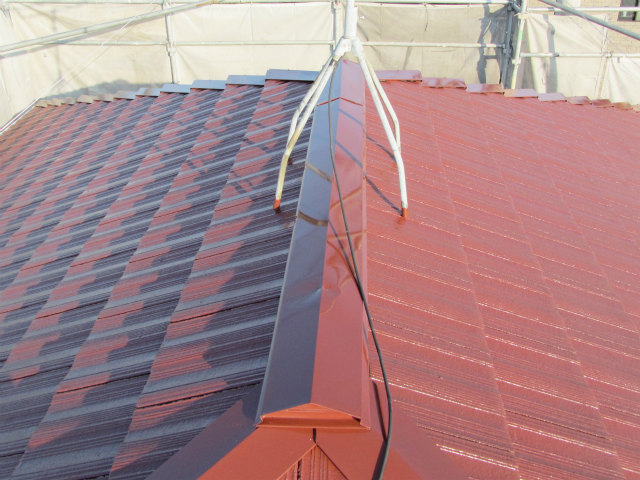

- 施工後(屋根)
- 2013年06月18日
- 施工前
- 2013年11月11日
- 施工後
工事中のレポート
2013年10月26日

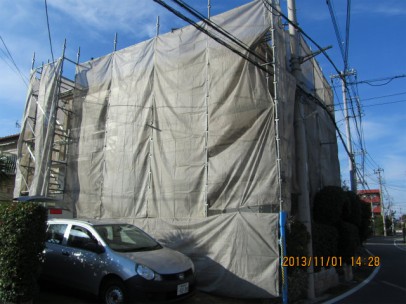

足場完成
足場が完成しました。これから短い間ですが宜しくお願いします。
2013年10月27日

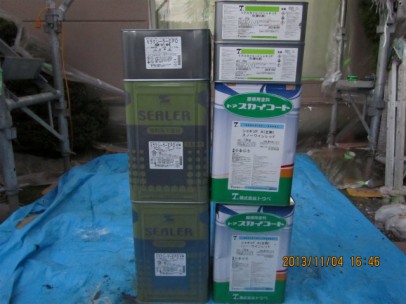

使用材料
こちらは外壁で使用する使用材料です。
2013年10月27日

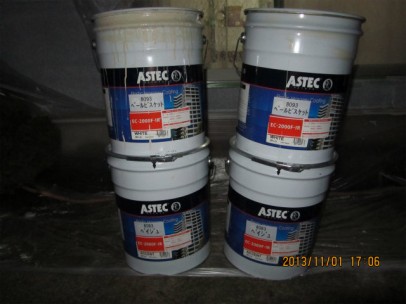

屋根 使用材料
こちらが屋根で使用する使用材料です。
2013年10月28日

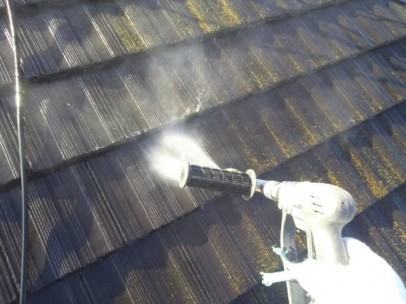

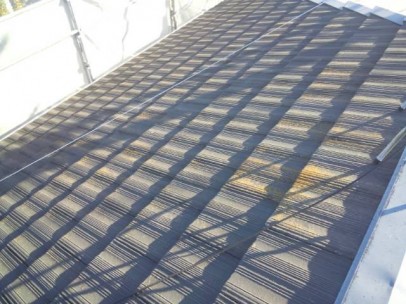

屋根 高圧洗浄前
こちらは屋根の高圧洗浄前の様子です。所々黄色くなっている部分が苔が繁殖している部分です。
2013年10月28日
屋根 高圧洗浄中
屋根の高圧洗浄中の様子です。屋根はお家の中でもめったに洗浄できない箇所なので、しっかり圧をかけて洗浄しました。
2013年10月28日
屋根 高圧洗浄後
まだ屋根が濡れているのでわかりにくいですが、苔や長年の砂埃がすべて洗い流され、洗浄前と比べずいぶんきれいになりました。
2013年10月28日

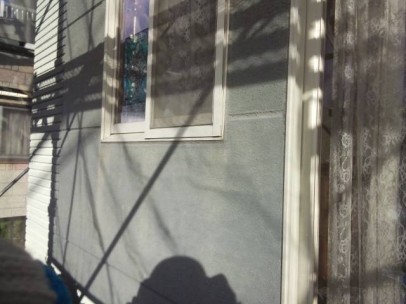

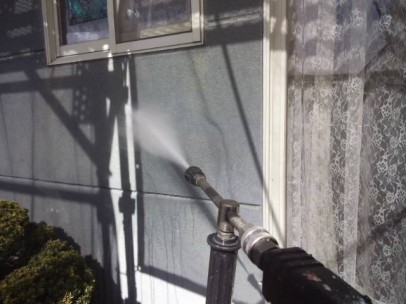

外壁 高圧洗浄前
こちらは外壁洗浄前の様子です。外壁表面の汚れだけでなく、チョーキング現象によって表面に浮き出てきた外壁の塗膜も洗い流していきます。
2013年10月28日
外壁 高圧洗浄中
外壁の高圧洗浄中の様子です。外壁の隅から隅まで、凹凸のあるところも見逃さずに洗浄していきます。
2013年10月29日

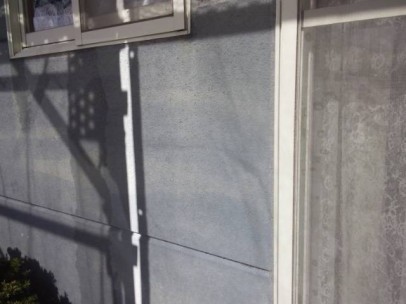

外壁 高圧洗浄後
黒ずみや劣化した塗膜など、外壁表面に付着した汚れをすべて洗い流すことで上から塗る下塗り、上塗りの持ちが格段に良くなります。これで塗装準備の完了です!!
2013年10月30日

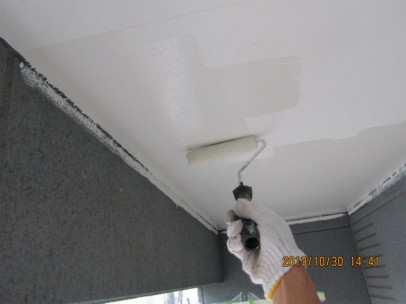

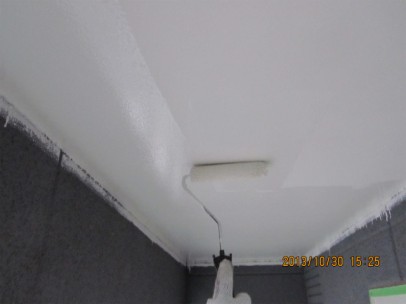

軒天井上塗り1回目
塗り残しの無いように確認しながら塗りました。まだ透けていますが2回目を塗ればきれいに仕上ります。
2013年10月30日
軒天井上塗り2回目
塗り残しの無いように確認しながら塗りました。透けも無くなりきれいに仕上りました。
2013年10月31日

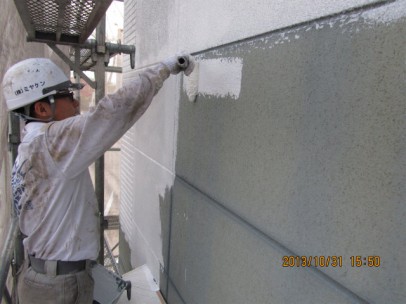

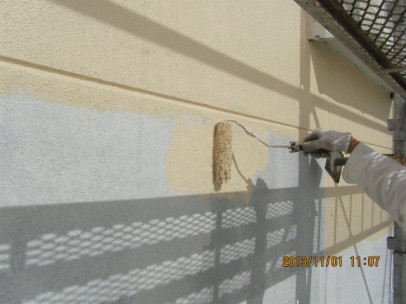

外壁下塗り
塗り残しがないように確認しながら塗装しました。
2013年11月1日

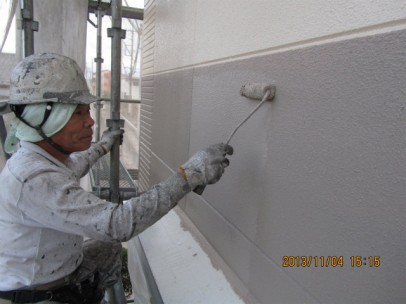

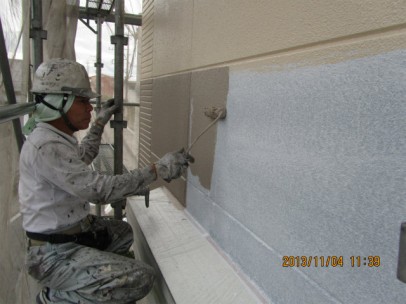

外壁(2F)上塗り1回目
塗り残しやダレの無いように確認しながら塗りました。
2013年11月4日

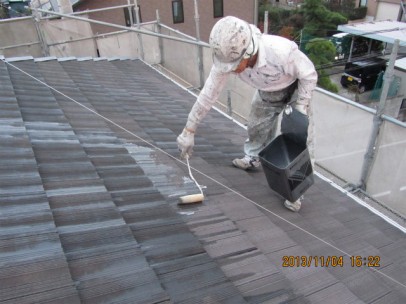

外壁(1F)上塗り一回目
カスレなどの無い様に良く確認しながら塗装していきました。
2013年11月4日
外壁(2F)上塗り2回目
塗り残しの無いように確認しながら塗りました。きれいに仕上りました。
2013年11月4日
屋根下塗り一回目
塗り残しがないように確認しながら行いました。
2013年11月5日
屋根下塗り二回目
塗膜を厚くするように確認しながら行いました。
2013年11月5日

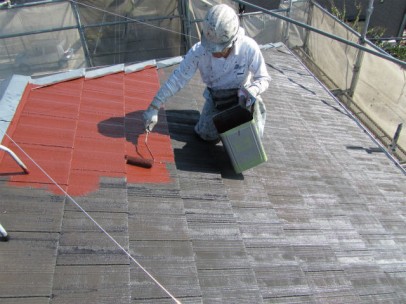

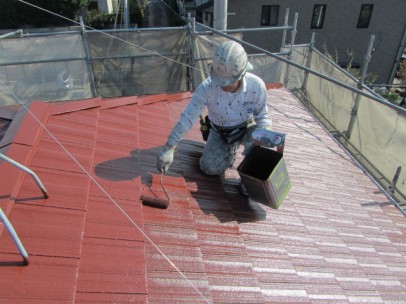

屋根上塗り一回目
一回目の塗装なので塗料をたっぷりと付けて塗装していきました。
2013年11月6日

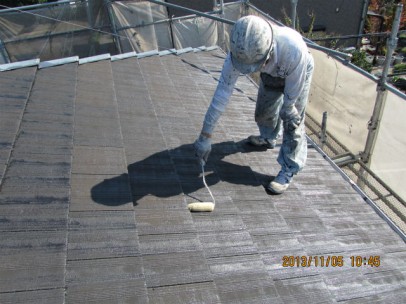

屋根上塗り二回目
塗り残しやムラなど出ないように確認しながら作業しました。
2013年11月6日

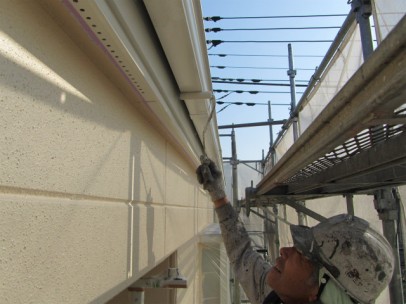

樋 ケレン処理
ケレン処理は塗装する前にサンドペーパーで表面に細かいキズをつけて、塗料の付きを良くするための下地処理です。
2013年11月6日
樋 上塗り1回目
一回目の塗装なので塗料をしっかりと付けてカスレの無い様に塗装していきました。
2013年11月6日
樋 上塗り2回目
上塗り2回目で仕上げとなります。ツヤが出て良い感じになりました。
