前橋市下小出町S様 外壁塗装工事
地域
前橋市外壁塗装プラン
アステック遮熱防水プラン- 施工箇所
- 外壁塗装・付帯部塗装・屋根板金本体、庇屋根板金工事・雨樋全撤去、新規取付工事・基礎部分防水工事
- 外壁塗装
- アステック遮熱防水プラン/長持ち期間15年(10年保証)
- その他塗装
- フッ素プラン/長持ち期間15年
- 使用色
- 外壁/8096(ライトクリーム)
- 工事期間
- 2014/ 3/10~4/13(35日間)
- 担当営業
- 木暮
- 担当職人
- 山田
- ご依頼のきっかけ
- セミナーにご参加いただき
- 工事費(総額)
- 149万1千円
- 2014年02月05日
- 施工前
- 2014年04月12日
- 施工後
工事中のレポート
2014年3月11日
足場完成
足場完成しました。短い間ですがよろしくお願いします!
2014年3月11日

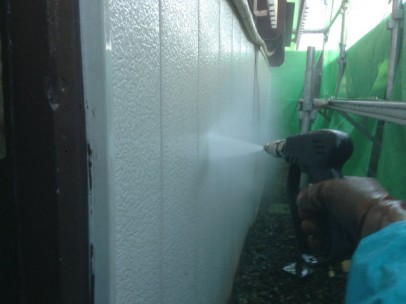

外壁高圧洗浄
外壁の高圧洗浄です。外壁についたドロ汚れなどをきれいに流していきました。
2014年3月14日
外壁塗装 窓養生
本日は窓床養生、及び付帯部の研磨作業を行いました。この写真は窓にビニールで養生をしている様子です。これで塗料で汚す事なく塗料する事ができます!
2014年3月14日

霧除け ケレン処理
この写真は霧除けの屋根を研磨している様子です。かなり塗幕が剥がれていましたのでしっかりと研磨して悪い部分を落としました。
2014年3月15日

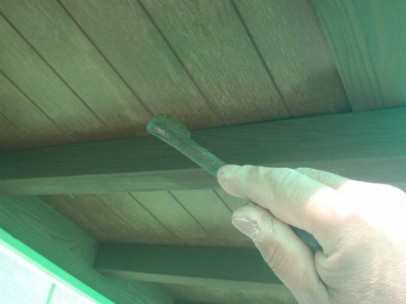

軒天塗装一回目
この写真は軒天塗装一回目の様子です。塗装表面がかなり傷んでいましたのでしっかりと研磨し材料をタップリ使用して塗装しました。
2014年3月15日
軒天塗装二回目
この写真は軒天塗装二回目の様子です。これで仕上げになりますのでムラや塗り残しが無いように作業しました。
2014年3月17日

外壁下塗り
本日は外壁下塗りを行いました。この写真はローラー施工の様子です。材料をタップリ使用して塗り残しが無いように確認しながら作業しました。
2014年3月17日
外壁下塗り

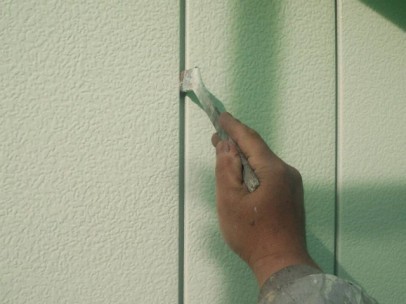

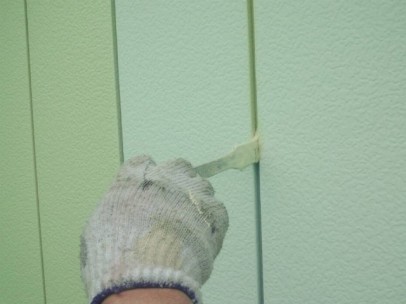

サイディングの繋ぎ目が溝になっているので刷毛でしっかりと塗装しました。
2014年3月18日

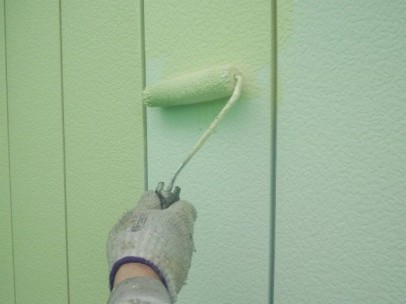

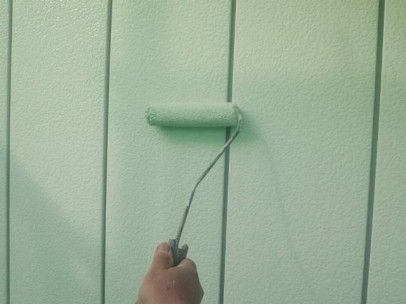

外壁上塗り1回目
この写真は外壁上塗り1回目をローラーで塗装している様子です。塗幕がしっかりつくように、ゆっくり丁寧に作業しました。
2014年3月18日
外壁上塗り1回目
こちらも外壁上塗り1回目の様子です。下塗り同様に溝になっている部分はしっかりと
刷毛で塗装しました。
刷毛で塗装しました。
2014年3月20日

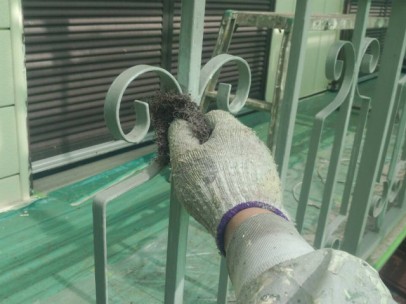

付帯部(ベランダ手すり)のケレン
この写真は鉄骨のベランダ手すりを研磨作業している様子です。錆びや塗幕の剥がれが
かなりありましたのできれいにしました。塗装すると見えなくなりますがとても大切な作業です。
かなりありましたのできれいにしました。塗装すると見えなくなりますがとても大切な作業です。
2014年3月20日
ベランダ手すりの錆び止め塗装
研磨の後錆び止め塗装に入ります。錆び止め効果はもちろんですがこの後の上塗りの
密着性も良くなります。細く、細かい所もしっかりと塗り塗料の厚みを確保しました。
密着性も良くなります。細く、細かい所もしっかりと塗り塗料の厚みを確保しました。
2014年3月21日

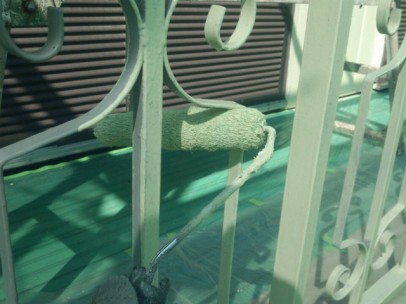

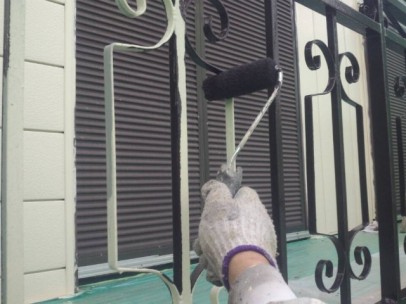

ベランダ手すり 上塗り
塗り残しが無いように確認しながら作業しました。
2014年3月21日

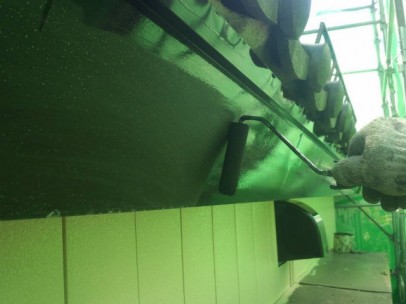

破風板 上塗り
ローラーを止めないよう塗装はすることでムラなくきれいに仕上がります。
2014年3月22日

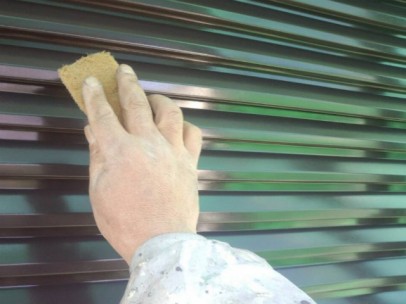

雨戸 ケレン処理
この写真は雨戸を研磨している様子です。細かな傷をつけることで上塗りの密着性が良くなります。
2014年3月22日
雨戸 上吹き
この写真は雨戸を吹き付け塗装している様子です。塗料のダレやムラなど無いように確認しながら作業しました。
2014年3月23日
屋根裏の化粧垂木 上塗り
この写真は屋根裏の化粧垂木を塗装している様子です。吸い込みが激しいので材料をタップリ使用して塗装しました。
2014年3月23日

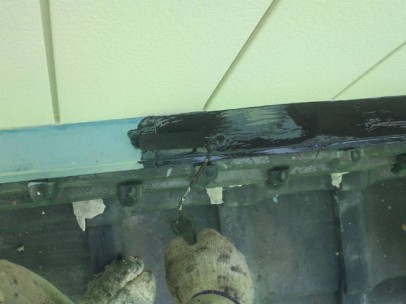

屋根板金 上塗り
この写真は屋根の板金を塗装している様子です。塗り残しが無いように確認しながら作業しました。
2014年3月24日
外壁上塗り2回目
この写真は外壁上塗り2回目の様子です。仕上げになりますのでムラや塗り残しが無いように確認しながら作業しました。
2014年3月25日
化粧垂木 上塗り
この写真は化粧垂木を塗装している様子です。仕上げになりますので塗り残しが無いように確認しながら作業しました。
2014年3月25日
窓の清掃
窓の雨垂れや埃などを拭き掃除しまし。これで塗装工事の全工程が終わりました。短い間でしたが大変お世話になりました。
