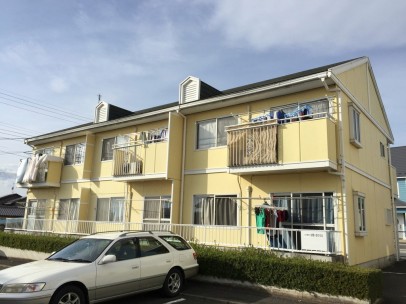

前橋市上泉町Aアパート様 屋根外壁塗装
- 施工箇所
- 屋根・外壁・軒天・破風板・雨樋・幕板・階段鉄部・手摺・扉・柱塗装工事
- 外壁塗装
- 遮熱フッ素プラン/長持ち期間15年(10年保証)
- 屋根塗装
- 遮熱フッ素プラン/長持ち期間15年(7年保証)
- 付帯部塗装
- フッ素プラン/長持ち期間10年
- 使用色
- 屋根:9112エバーグリーン 外壁:22-90H
- コーキング工事
- コーキング撤去・打替え(共用通路・窓廻り一部)
- 工事期間
- 2015/12/25~1/16
- 担当営業
- 原田
- 担当職人
- 坂本
- ご依頼のきっかけ
- 弊社主催の無料外壁塗装勉強会にご参加になり
- その他工事
- タスペーサー取付け全面W工法(雨漏り防止金具・通気性確保)
工事中のレポート
2015年12月26日

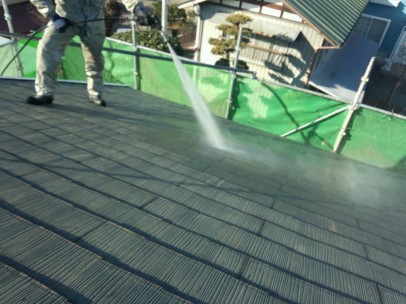

屋根 洗浄中
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。
2015年12月26日

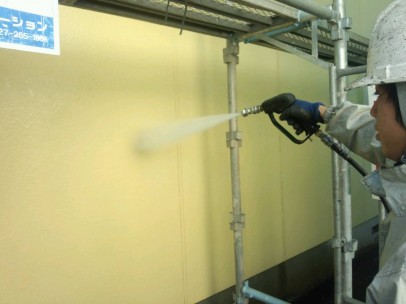

外壁 洗浄中
長年にわたり付着した、黒ずみやほこりなどの汚れをきれいに流していきます。
2016年1月5日

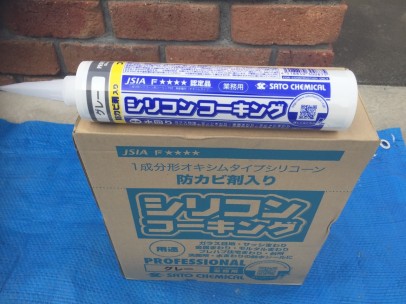

シーリング使用材料
こちらがシーリング工事使用材料です。外壁の目地のシーリング改修工事を行います。
2016年1月5日

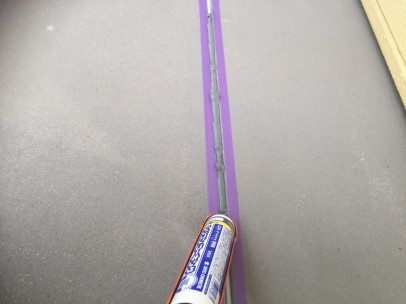

シーリング充填
シーリングを目地に詰めていきます。
2016年1月5日
シーリングへら押さえ

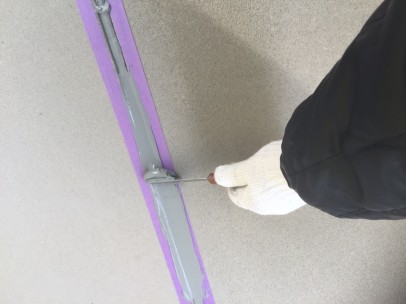

シーリングの表面が均等になるようにへらでシーリングを均(なら)していきます。
2016年1月5日

シーリング 施工前
シーリング工事施工前の様子です。
2016年1月5日
シーリング 施工後
シーリングが完了しました。下地処理をきちんとすることで、塗装が長持ちします。
2016年1月6日

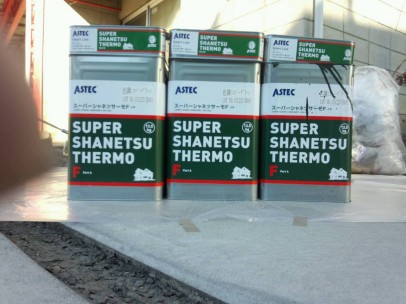

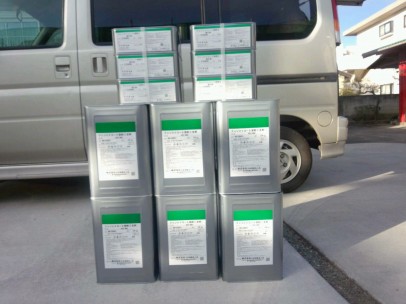

屋根 使用材料
こちらが屋根塗装で使用する塗料です。
2016年1月6日
屋根 下塗り1回目中
吸い込みがあるのでたっぷり塗料を付けて塗装を行いました。
2016年1月6日

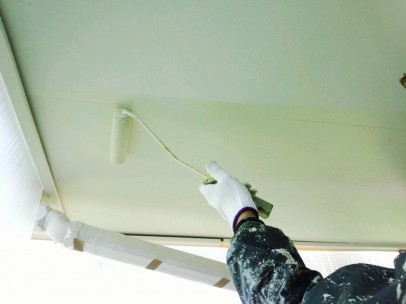

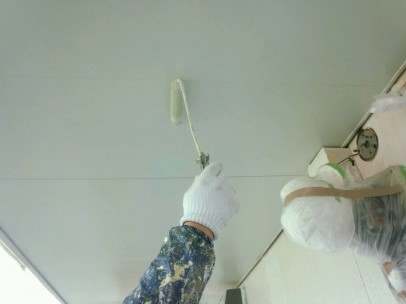

軒天 上塗り1回目中
塗残しの無い様に確認しながら塗りました。まだ透けている所がありますが2回目を塗ればきれいに仕上がります。
2016年1月7日
軒天 上塗り2回目中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年1月7日

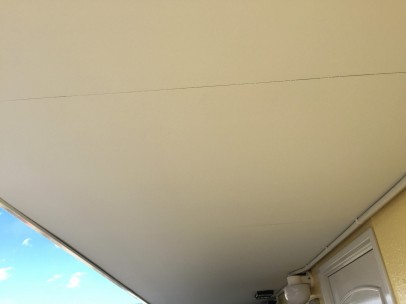

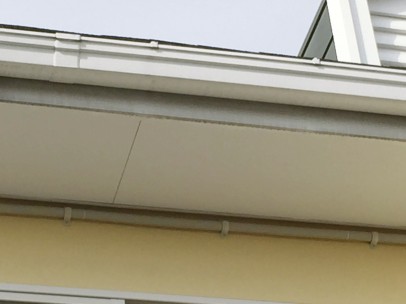

軒天 施工前
軒天の施工前の様子です。
2016年1月7日
軒天 施工後
軒天の施工後の様子です。
2016年1月7日
屋根 下塗り2回目中
1回目同様、塗料をたっぷり付けて塗装を行いました。
2016年1月8日

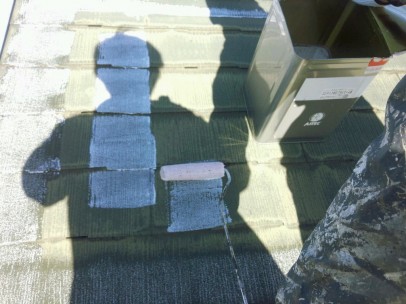

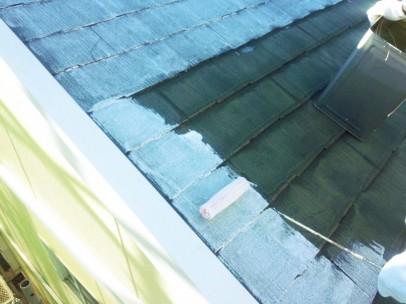

屋根 上塗り1回目中
ムラや透けの無いように確認しながら塗装を行いました。乾燥後2回目を行います。
2016年1月9日

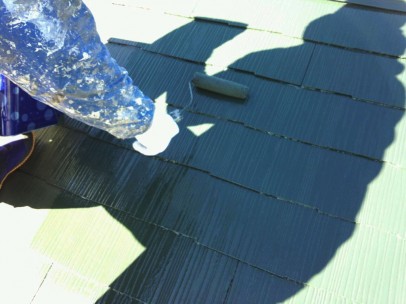

屋根 上塗り2回目中
これで仕上がりなので、後からのダレやムラが出ない様に確認しながら塗っていきました。
2016年1月11日
外壁 使用材料
こちらが外壁塗装で使用する塗料です。
2016年1月11日

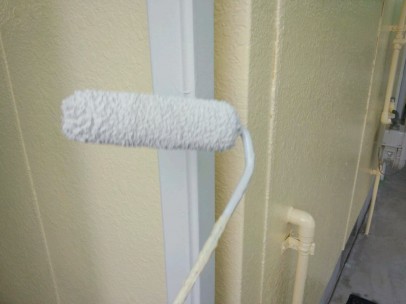

外壁 下塗り中
上塗りの密着をよくする作業です ローラーで塗り残しがないように塗装しました。
2016年1月13日

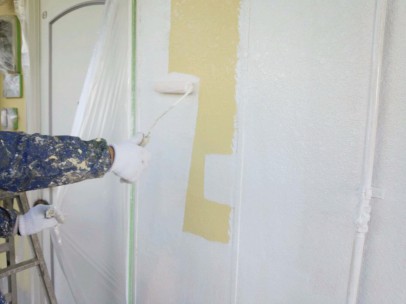

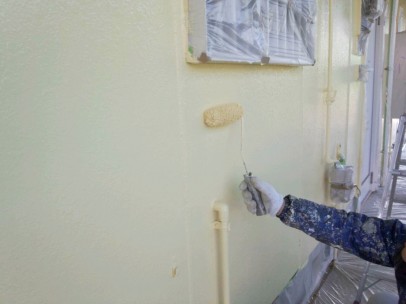

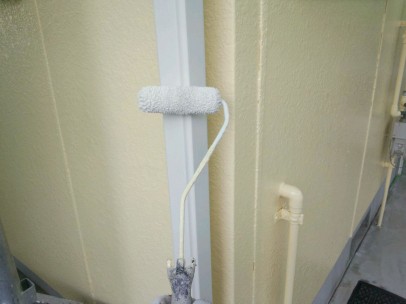

外壁 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月13日
外壁 施工前
外壁の施工前の様子です。
2016年1月13日

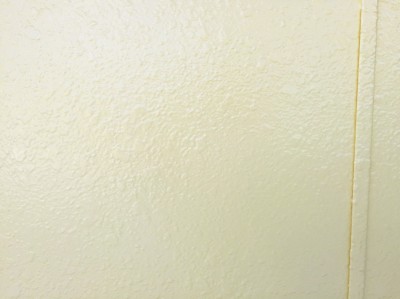

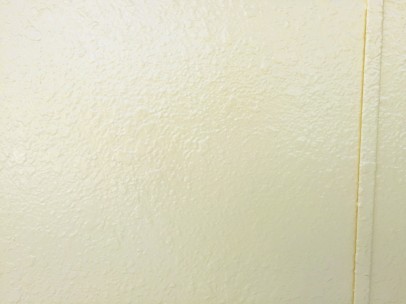

外壁 施工後
外壁の施工後の様子です。
2016年1月14日
雨樋 上塗り1回目中
1回目の塗装になるので、塗料をたくさんつけてカスレの無い様に塗装していきました。
2016年1月14日
雨樋 上塗り2回目中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月14日
雨樋 施工前
雨樋の施工前の様子です。
2016年1月14日
雨樋 施工後
雨樋の施工後の様子です。
2016年1月14日

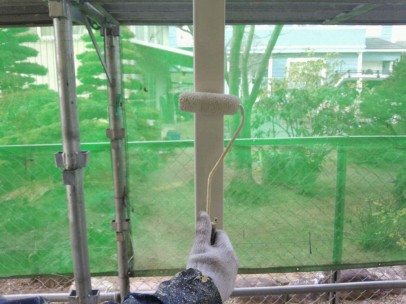

玄関ドア 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月14日
鉄部柱 上塗り中
細かい所もキッチリ塗りました。透けや塗残しもなくきれいに仕上がりました。
2016年1月14日
手摺り 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月14日
手摺り(柵) 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月14日

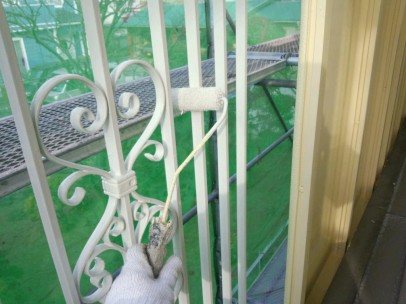

階段手摺り 上塗り中
ローラーと刷毛を使い、塗り残しの無いようにきれいに仕上げました。
2016年1月14日
手摺り 施工前
手摺りの施工前の様子です。
2016年1月14日
手摺り 施工後
手摺りの施工後の様子です。
2016年1月14日

階段鉄骨部 施工前
階段鉄骨部の施工前の様子です。
2016年1月14日
階段鉄骨部 施工後
階段鉄骨部の施工後の様子です。
2016年1月16日

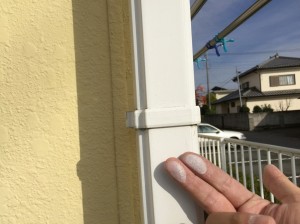

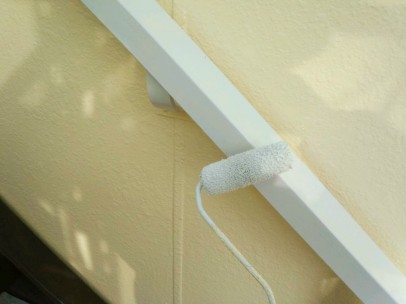

施工前
2016年1月16日

施工後
2016年1月16日
施工前
2016年1月16日
施工後
