前橋市三俣町O様邸 屋根塗装
- 施工箇所
- 屋根・各所庇
- その他塗装
- シリコン塗料仕様
- 工事期間
- 4/29~5/2
- 担当職人
- 星野・黒田
- ご依頼のきっかけ
- ご近所様のご紹介
工事中のレポート
2009年4月29日
今日から工事開始です。

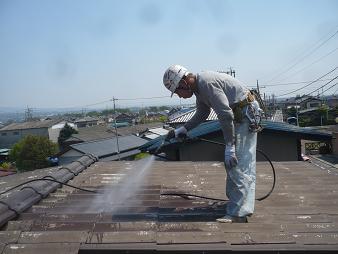

今日から工事開始です。まずは高圧洗浄です。塗装がしっかりくいつくように長年の汚れをしっかり落としてきれいに洗います。
2009年4月30日

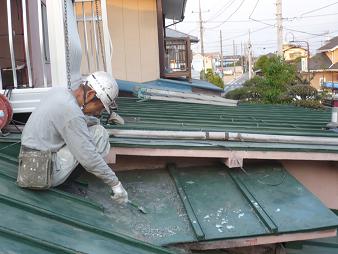

今日は板金屋根のケレン作業をしました。

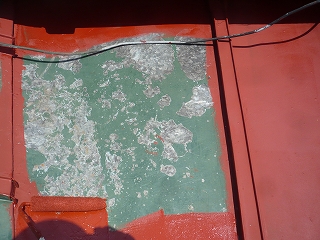

今日は板金屋根のケレン作業をしました。以前の塗装の下からサビが出ていたので思ったより時間がかかってしまいましたが、下地処理は仕上がりを左右する大事な工程なので、念入りに作業を行いました。ケレンのカスも風で飛ばさないように掃除機で吸い取りました。明日からは塗装作業に入ります。
2009年5月1日

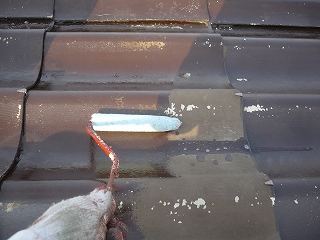

板金屋根の錆止め塗装に引き続き2F屋根の下塗り(シーラー塗装)をおこないました。
板金屋根の錆止め塗装に引き続き2F屋根の下塗り(シーラー塗装)をおこないました。洗浄で旧塗膜が剥れた所があり、吸い込みが各場所によって違うので、下塗り作業も2回塗りです!
これで、上塗りもきれいにムラ無く仕上げられます。下塗り2回・上塗り2回の計4回塗りです。
これで、上塗りもきれいにムラ無く仕上げられます。下塗り2回・上塗り2回の計4回塗りです。
2009年5月1日
本日は昨日ケレンした板金屋根の錆止め塗装をしました。
本日は昨日ケレンした板金屋根の錆止め塗装をしました。旧塗膜もきれいに剥がしてキチンとサビ止めを塗れば長持ち!!安心!!!
2009年5月2日

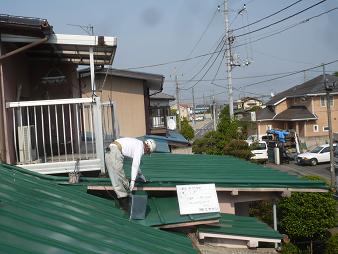

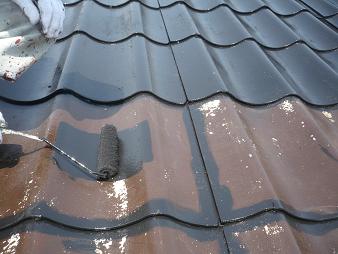

こちらの作業は上屋根の上塗り1回目です。
こちらの作業は上屋根の上塗り1回目です。屋根材の重なり部分はローラーで塗れないので刷毛でしっかりと塗っておいてからローラーを転がします。
2009年5月2日
こちらの作業は板金屋根の上塗り1回目です。
こちらの作業は板金屋根の上塗り1回目です。

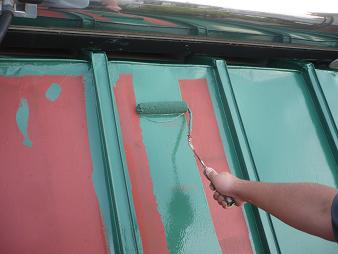

この色が仕上色です。塗り残しがない様に気をつけて塗って行きました。
この色が仕上色です。塗り残しがない様に気をつけて塗って行きました。
2009年5月3日
下屋根(一階部分)の上塗り2回目です。
下屋根(一階部分)の上塗り2回目です。長持ちさせる為にもたっぷり塗って厚みをしっかりつけます。
やっぱり2回目の上塗りを終えると艶が違いますね!!
やっぱり2回目の上塗りを終えると艶が違いますね!!
2009年5月3日

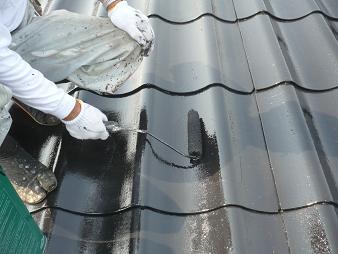

本日の作業は上屋根の上塗り2回目を行いました。
本日の作業は上屋根の上塗り2回目を行いました。上塗り一回目と同色での作業の為、塗り残しがない様に注意を払います。屋根の割れ等がないか最終確認をしながらの作業でした。
