伊勢崎市I様 屋根・外壁塗装
- 施工箇所
- 足場組み・屋根塗装・外壁塗装・軒裏・破風板・樋塗装
- 外壁塗装
- (サイディング) 多彩模様3回塗り
- 屋根塗装
- (コロニアル シリコン3回塗り
- 工事期間
- 10/12~10/21
- 担当職人
- 岸・金田
工事中のレポート
2009年10月12日

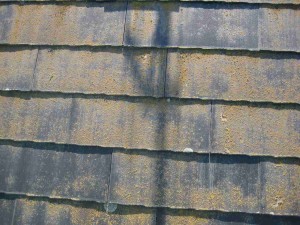

本日の作業は、高圧洗浄を行いました。
本日の作業は、高圧洗浄を行いました。日が当たっていない場所はコケが凄いです。

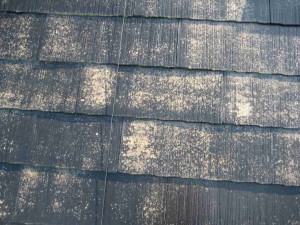

2009年10月12日
高圧トルネード洗浄後の様子です。
写真は、高圧トルネード洗浄後の様子です。強力な圧で洗いますので根こそぎコケを洗い落とします。
2009年10月13日

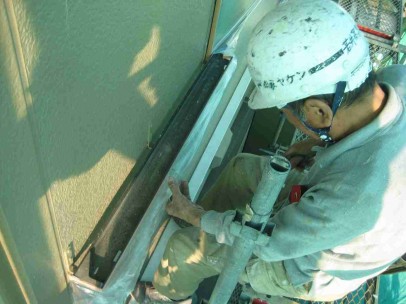

本日の作業は、外部の養生を行いました。
本日の作業は、外部の養生を行いました。今回は、外壁が吹付けなので塗料が飛ばない様に細かい箇所までビニールで囲みます。
2009年10月13日
養生後の様子です。
写真は、養生後の様子です。ただ貼るだけではなくきれいに貼るのもミヤケンのこだわりです!
2009年10月14日
本日の作業は、引き続き養生・軒天塗装1, 2回目・2F破風、樋塗装1回目を行いました。
本日の作業は、引き続き養生・軒天塗装1, 2回目・2F破風、樋塗装1回目を行いました。細かい箇所は、刷毛で入れムラが出ないように均等にネタをつけていきます。

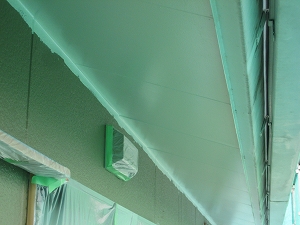

2009年10月14日

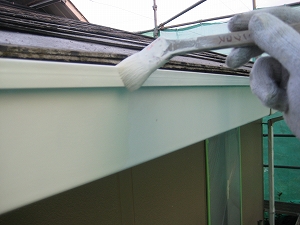

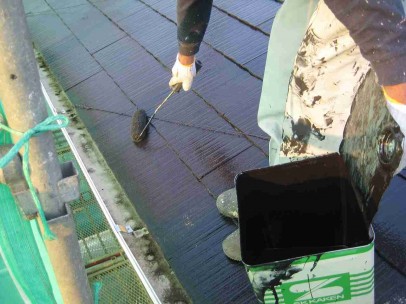

樋塗装をしている所です。
写真は、樋塗装をしている所です。見えない箇所もしっかり入れていきます。
2009年10月15日

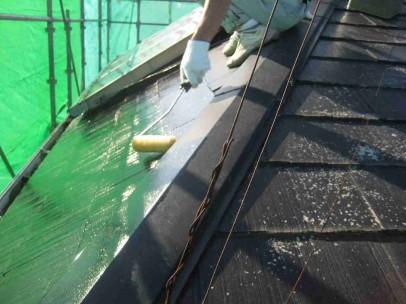

本日の作業は、引き続き破風、樋塗装1回目・上屋根プライマー、上塗り1回目を行いました。
本日の作業は、引き続き破風、樋塗装1回目・上屋根プライマー、上塗り1回目を行いました。傷みが、ひどかったのでタップリ2回塗りました。もちろん下地補修もばっちりです!
2009年10月15日
上塗り1回目中の様子です。
写真は、上塗り1回目中の様子です。下塗りを、バッチリ入れましたので色を入れている際にムラガ出ていません。
2009年10月16日

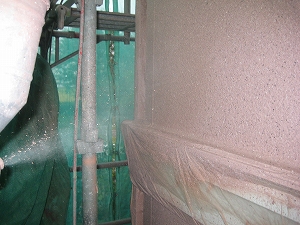

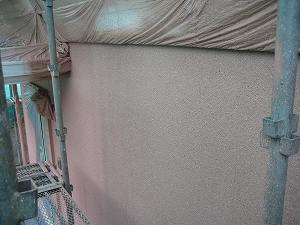

本日の作業は、外壁下吹き(シーラー、ベース)一部上吹きを行いました。
本日の作業は、外壁下吹き(シーラー、ベース)一部上吹きを行いました。吹きムラを出さず均等に吹くのがコツです。
2009年10月17日
本日の作業は、引き続き外壁上吹き1, 2回目・屋根仕上げ塗を行いました。
本日の作業は、引き続き外壁上吹き1, 2回目・屋根仕上げ塗を行いました。屋根は、シリコン材料なので水弾きはばっちりです。
2009年10月17日

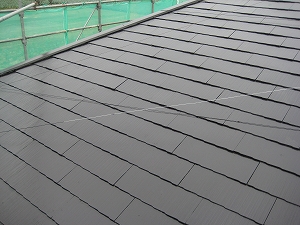

外壁上吹き2回目中の様子です。
写真は、外壁上吹き2回目中の様子です。柄を均一に吹いていくのが腕の見せ所です。
2009年10月19日
本日の作業は、鉄部塗装・雨戸吹き付け養生バラシを行いました。
本日の作業は、鉄部塗装・雨戸吹き付け養生バラシを行いました。白色は、擦れやすいので確認しながら塗っていきます。
2009年10月19日

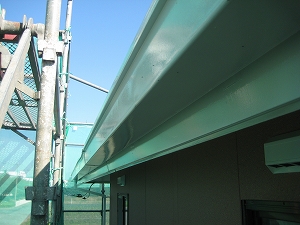

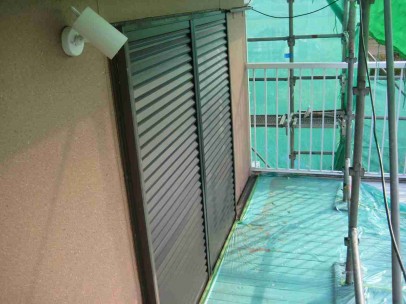

雨戸完了後です。
写真は、雨戸完了後です。茶系の半艶で仕上げました。吹きつけましたので刷毛ムラもでず、きれいに仕上がりました。
2009年10月20日

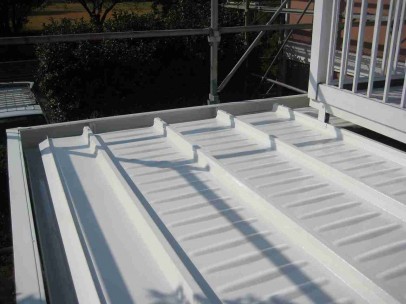

本日の作業は、鉄部塗装・下屋根塗装・掃除、見直しを行いました。
本日の作業は、鉄部塗装・下屋根塗装・掃除、見直しを行いました。上屋根と違い白色で統一感を出しました。
2009年10月20日

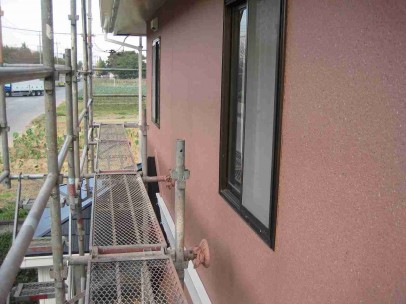

全工程完了後です。
写真は、全工程完了後です。細部まで掃除、見直しをしネットを剥がして完了です。新築になりました。
